Fotos ab 2026 - Oktober - hier
2025 - Dezember

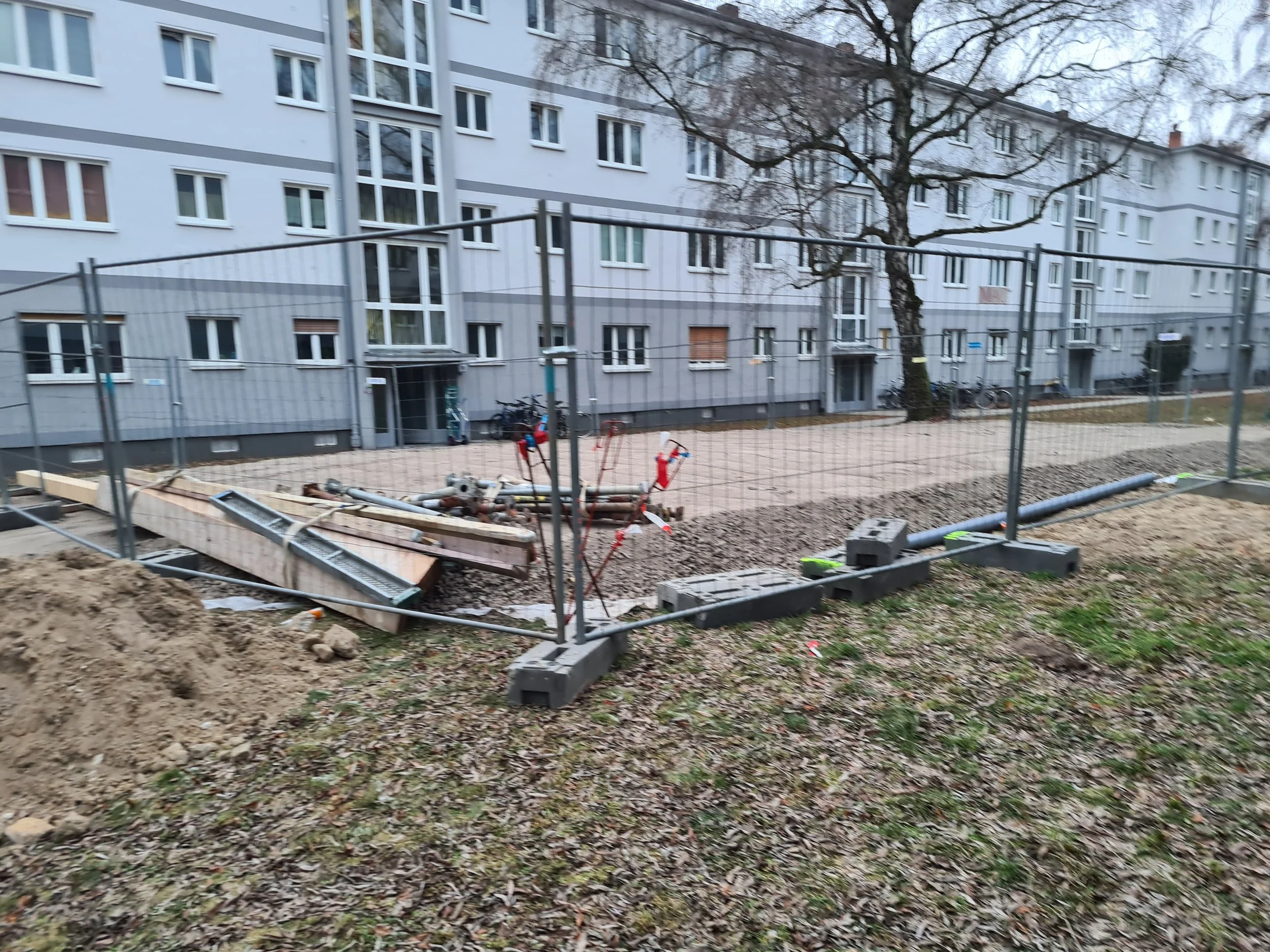

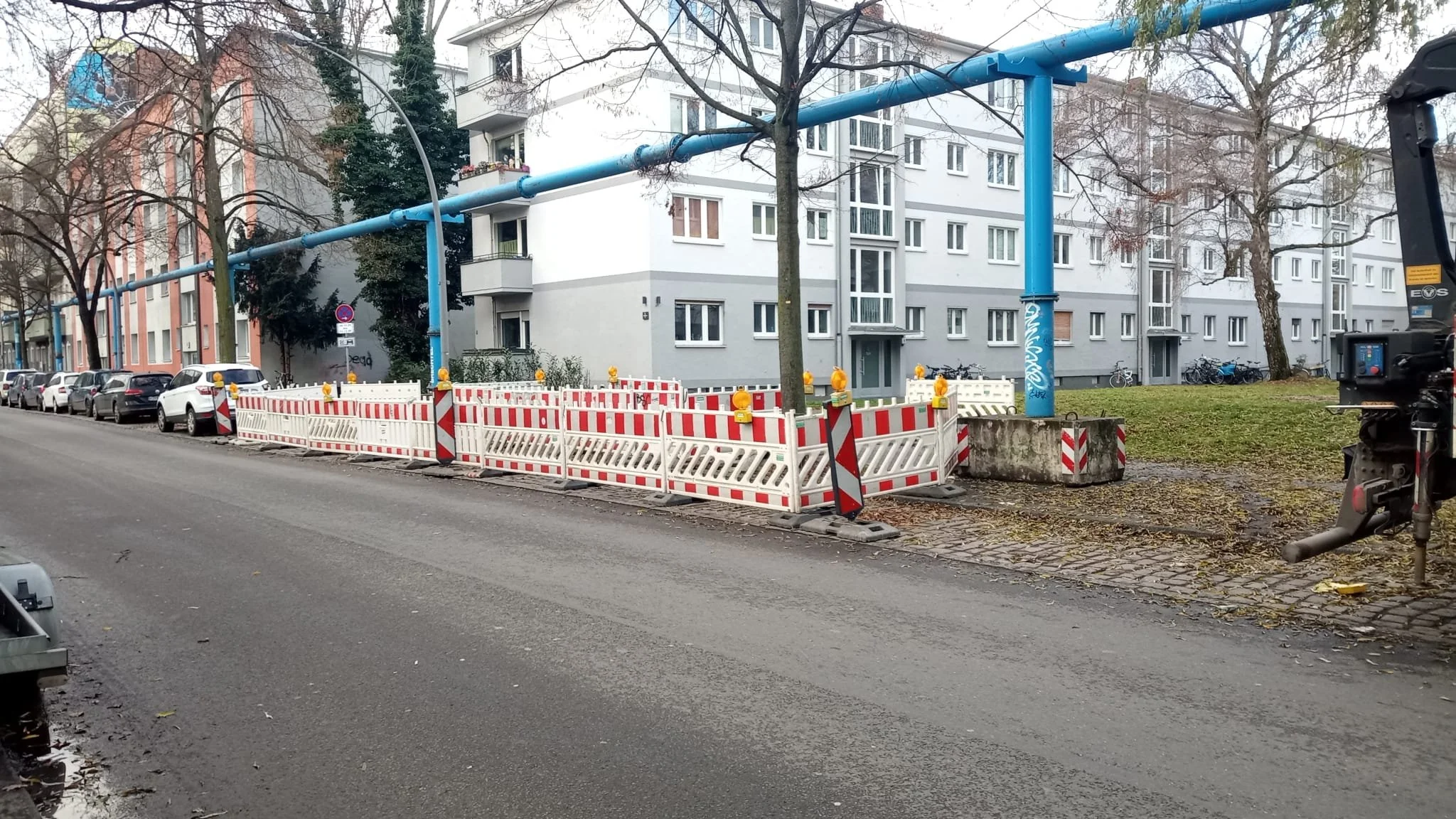

11.12.2025 - Vorbereitung für die Baustellenüberfahrt
2026 - Januar
17.12.2025 - 4. GbR-VV und Weihnachtsessen im Gasthaus Hasenheide
23.1.2026 - Aufschüttung zur Entlastung
17.2.2026 - Firmenschild von GERICKE
23.2.2026 - Herr Marx vor der gefällten Weide

14.1.2026 - wöchentlicher Bau-Jour Fixe mit den Fachplanern
2026 - Februar

16.2.2026 - der Pfahlkasten für die Fledermäuse steht

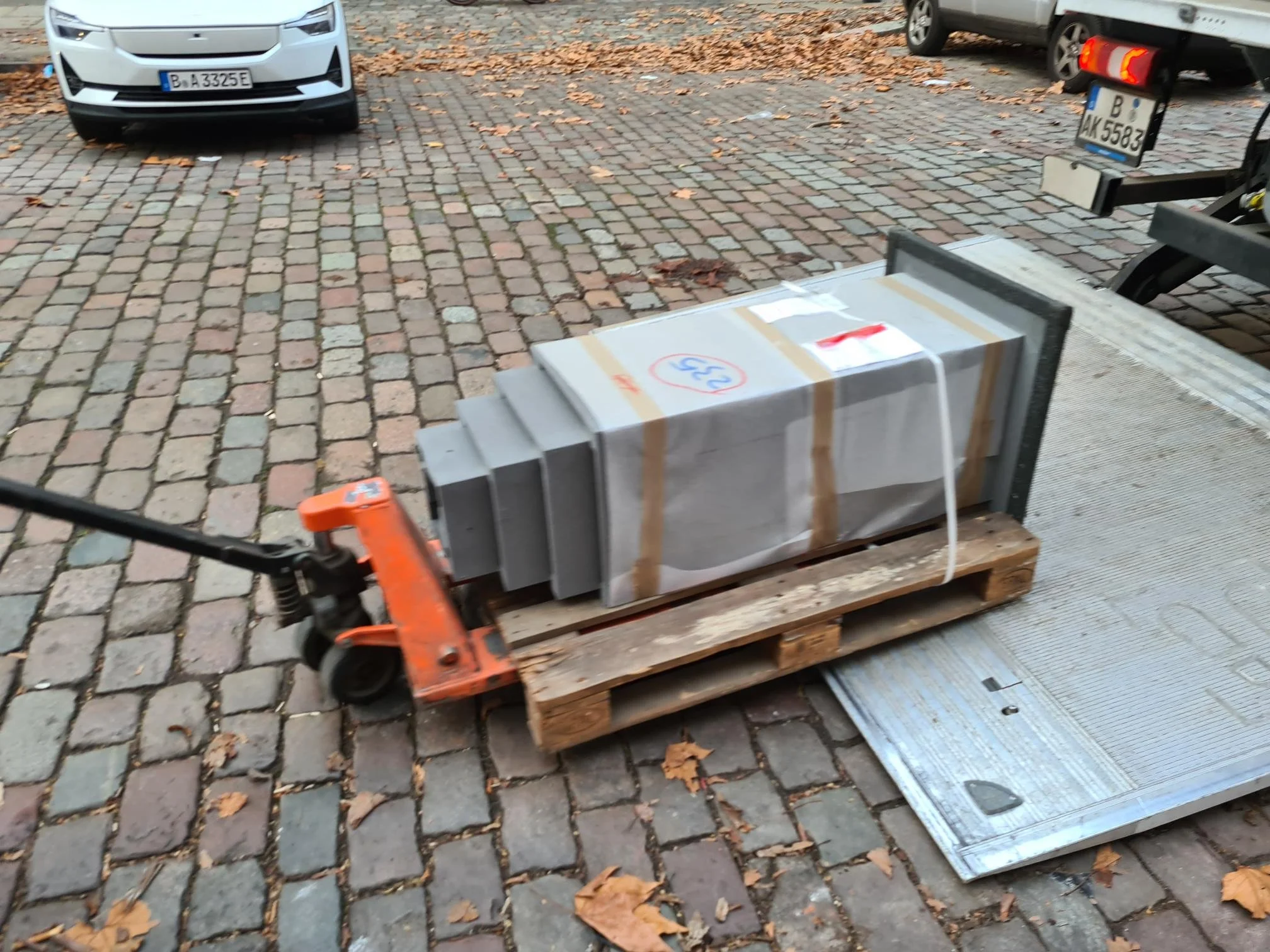

23.2.2026 - Hubwagen von GrüneGewinnt für die Baumarbeiten
4.3.2026 - Gerüstaufstellung Haus 1 Rückseite

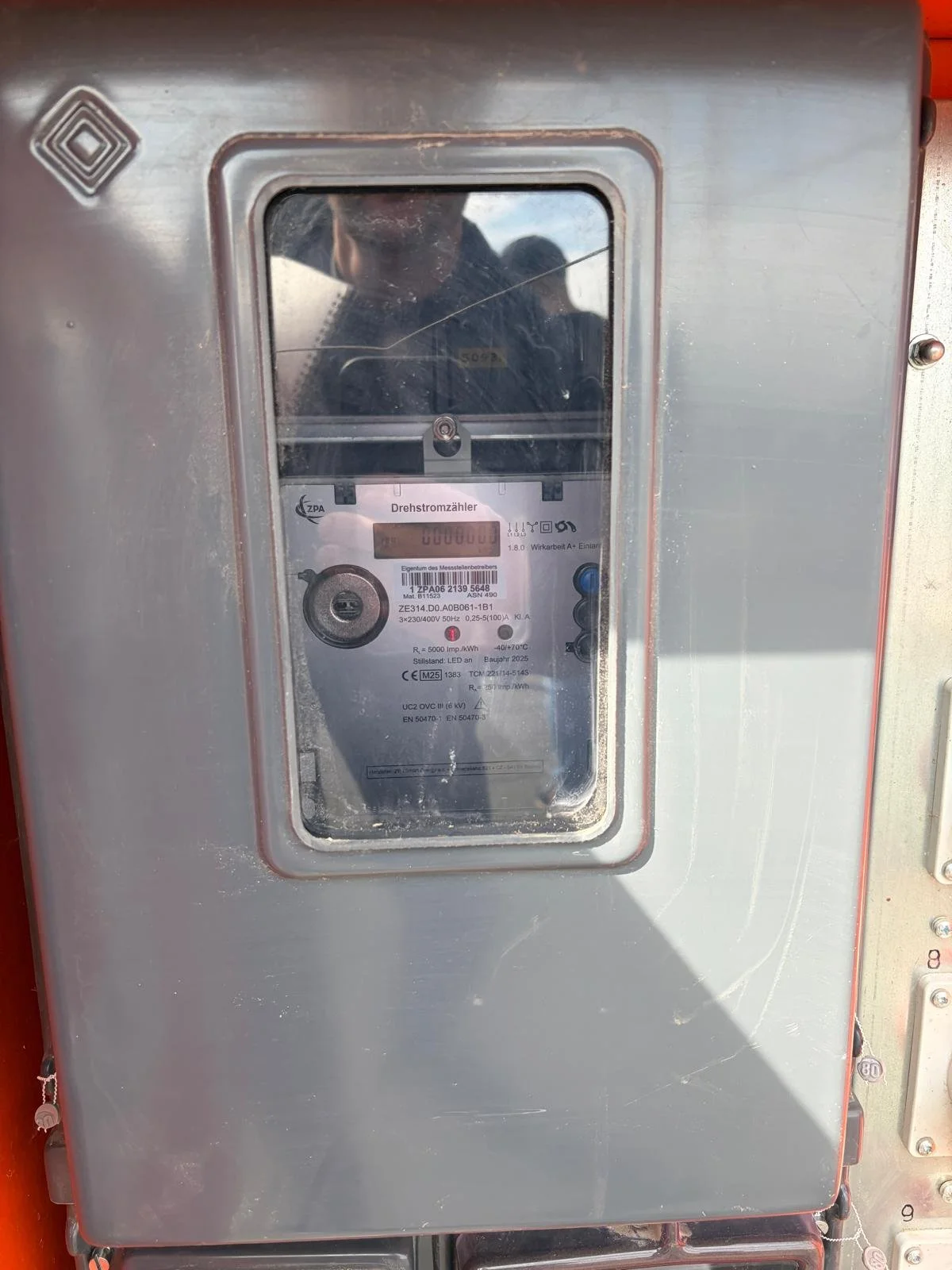

16.4.2026 - einer von zwei Baustrom-Zählern auf dem Dach von Haus 1

8.7.2026 - Inspektion durch den Statiker Herrn Weiss

5.9.2026 - Treppenhaus DG von innen
9.9.2026 -Zimmermann Helge in seinem Element

14.9.2026 - Querträger unter der Holzdecke
16.9.2026 - Aussparung für Skylight

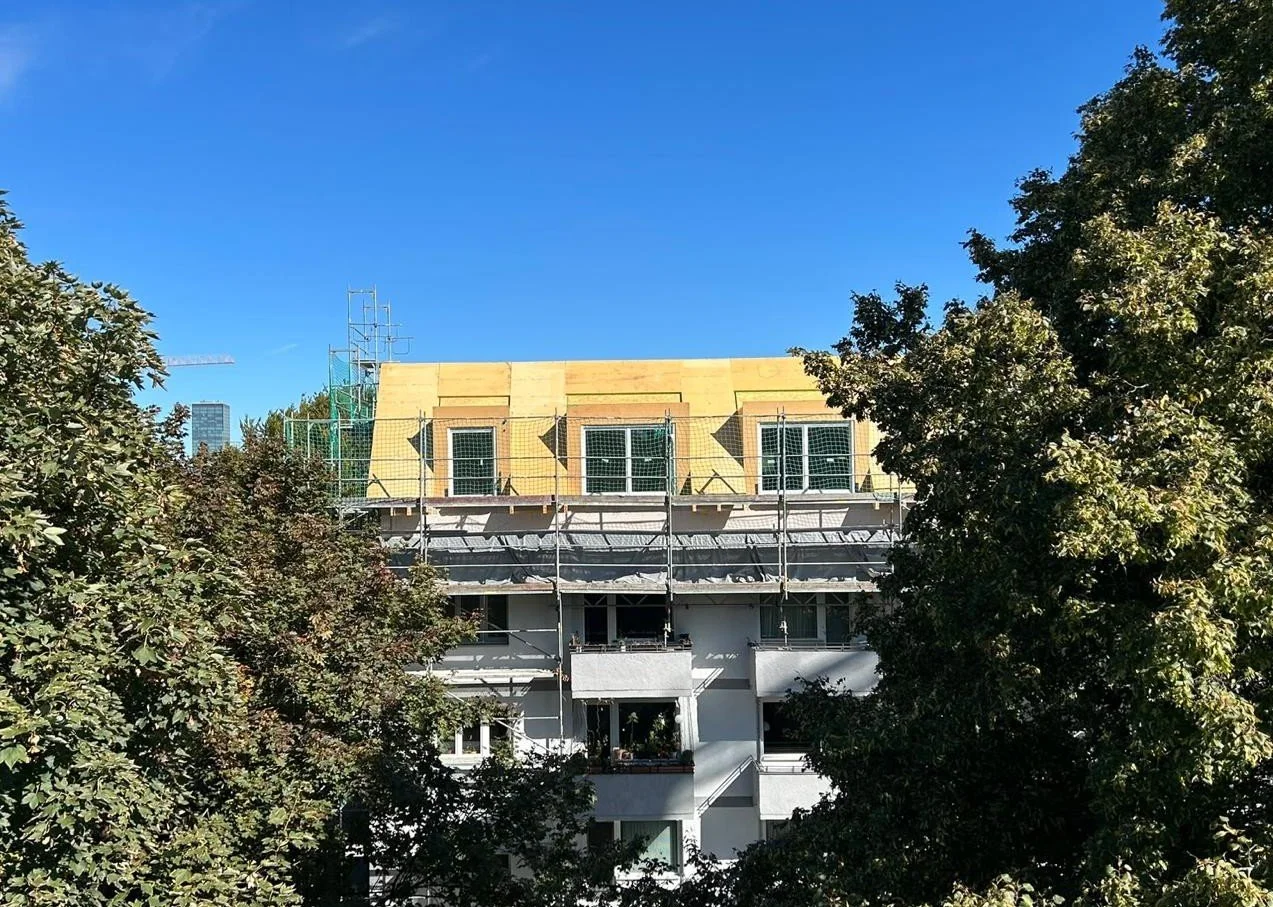

23.9.2026 - Erste Gauben Haus 1
29.4.2026 - alter Trinkwasser-Druckerhöhungskessel wird demontiert

23.6.2026 - Kranfundament mit Batterie-Speicher von MobolHybrid

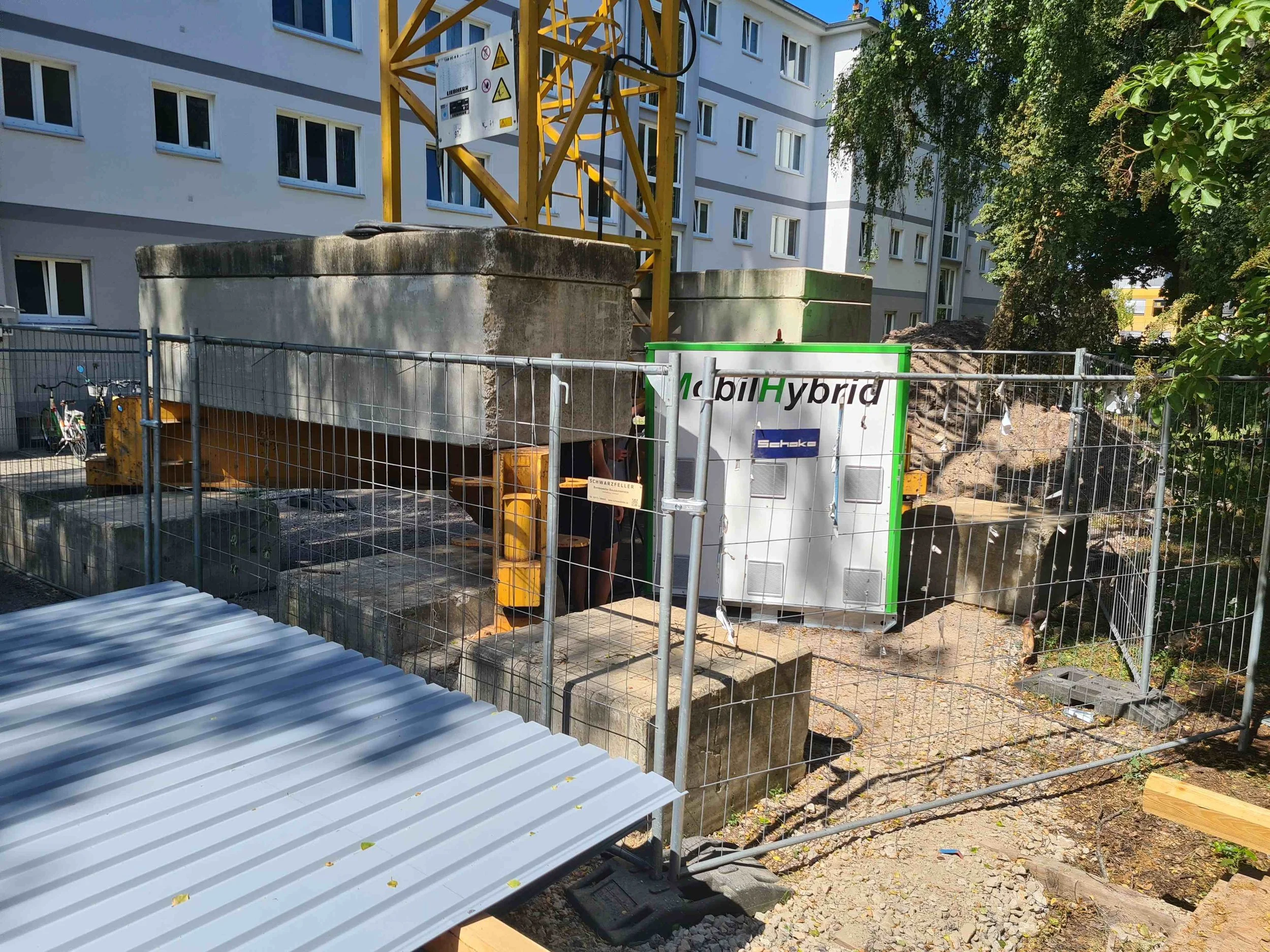

30.6.2026 - zusätzliche Absicherung des Batterie-Speichers

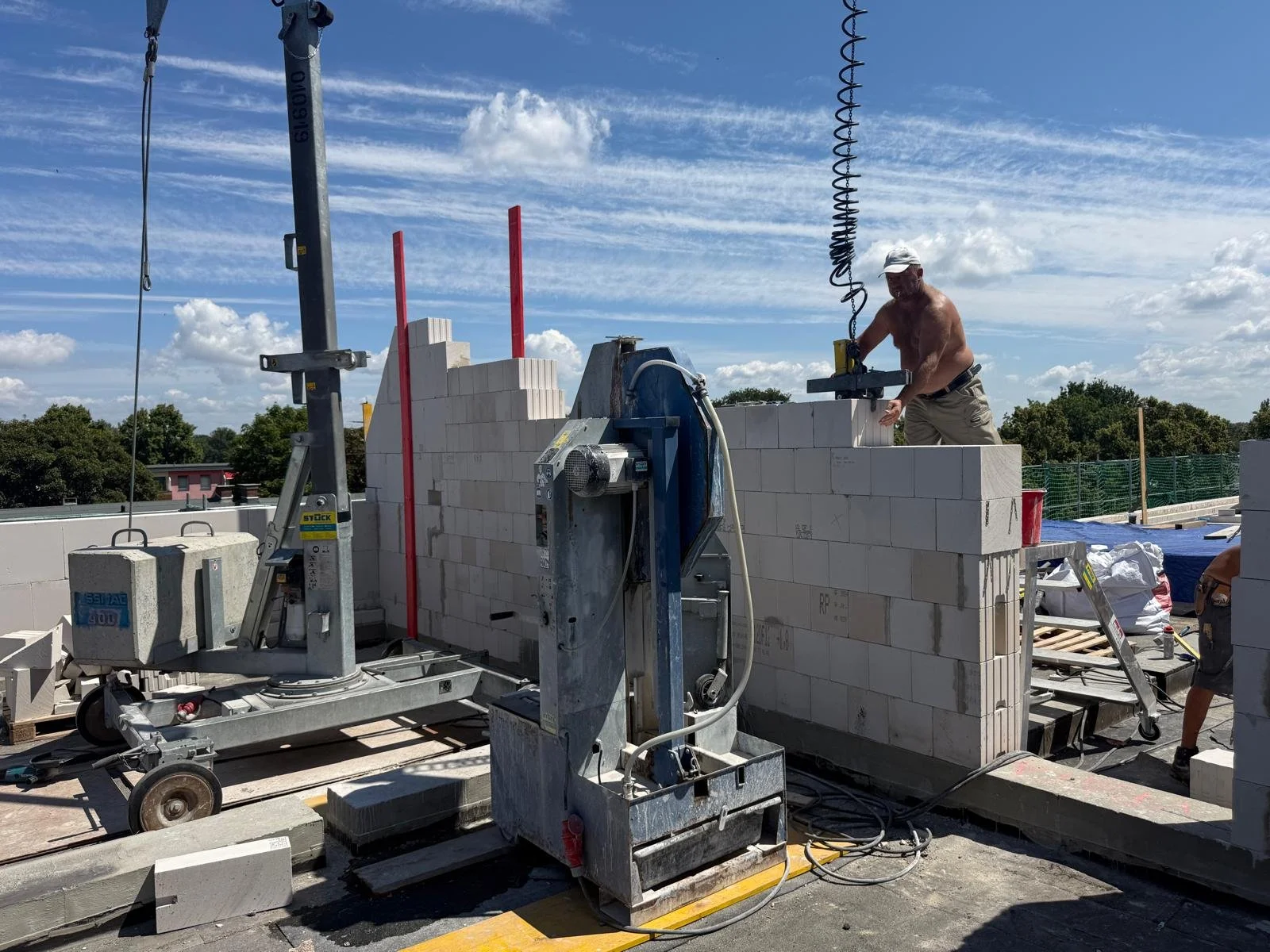

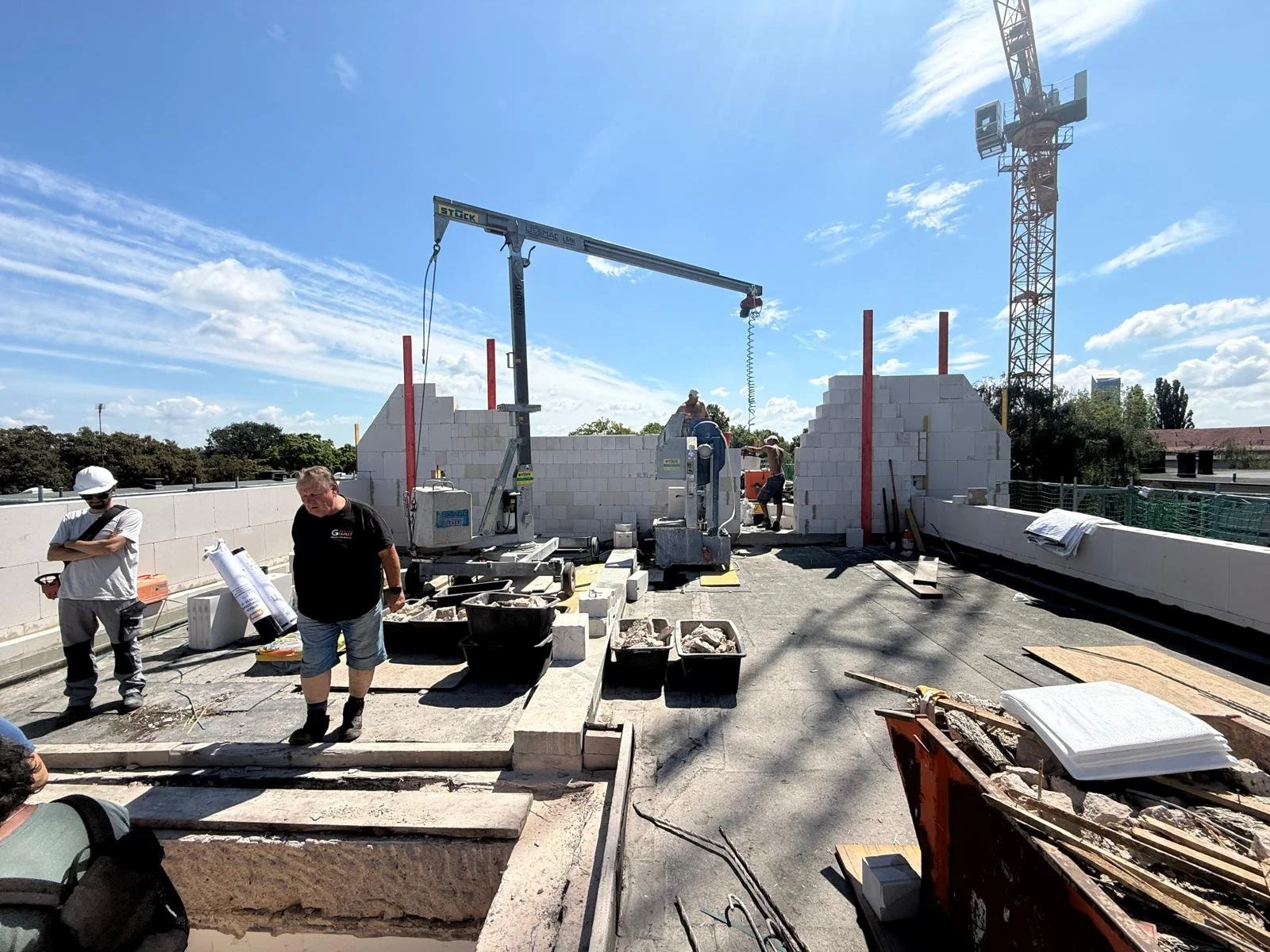

8.7.2026 - Erste Wohnungstrennwand

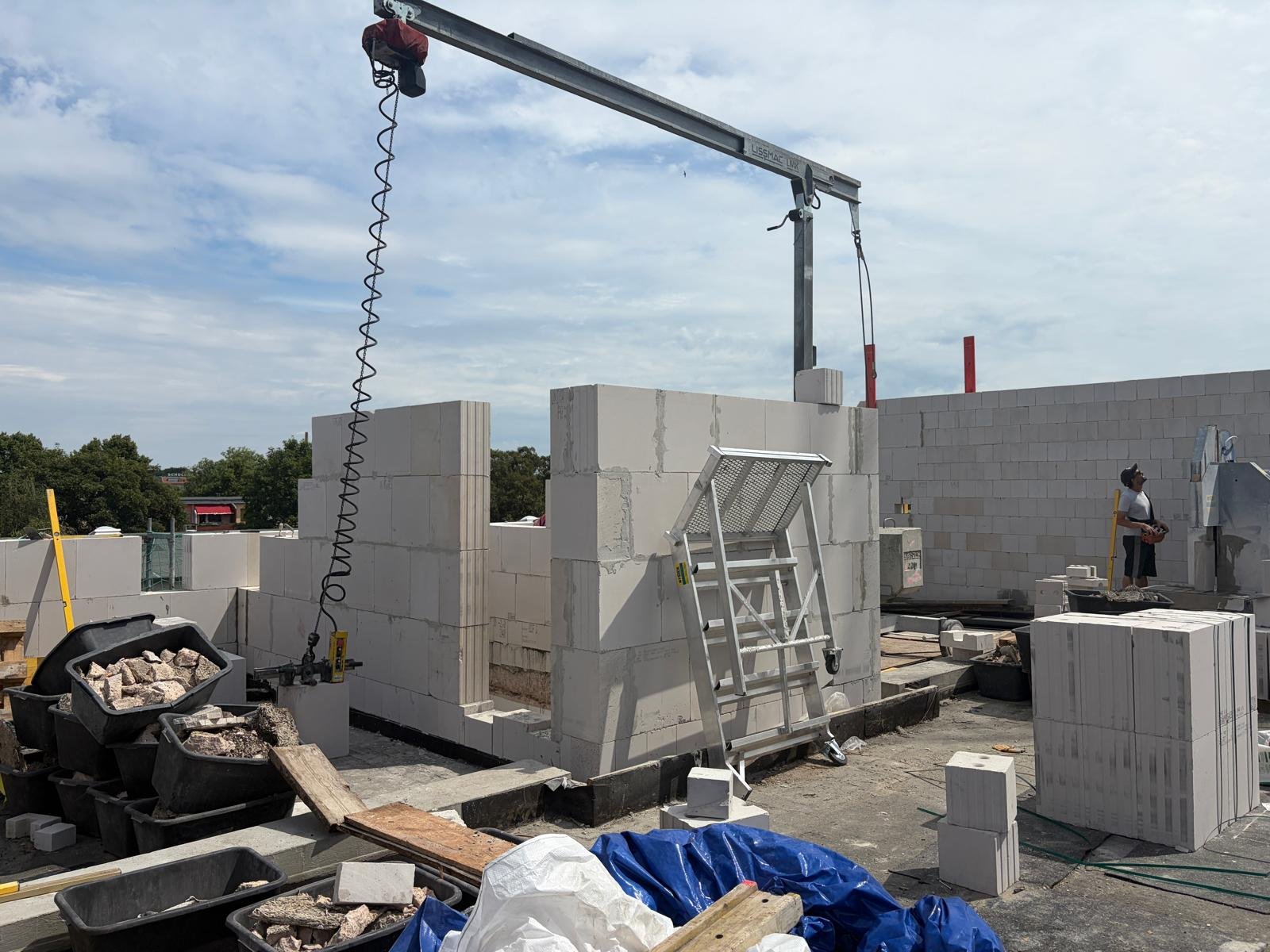

15.7.2026 - Treppenhauswände
15.7.2026 - Wohnungseingang im Rohbau-Zustand

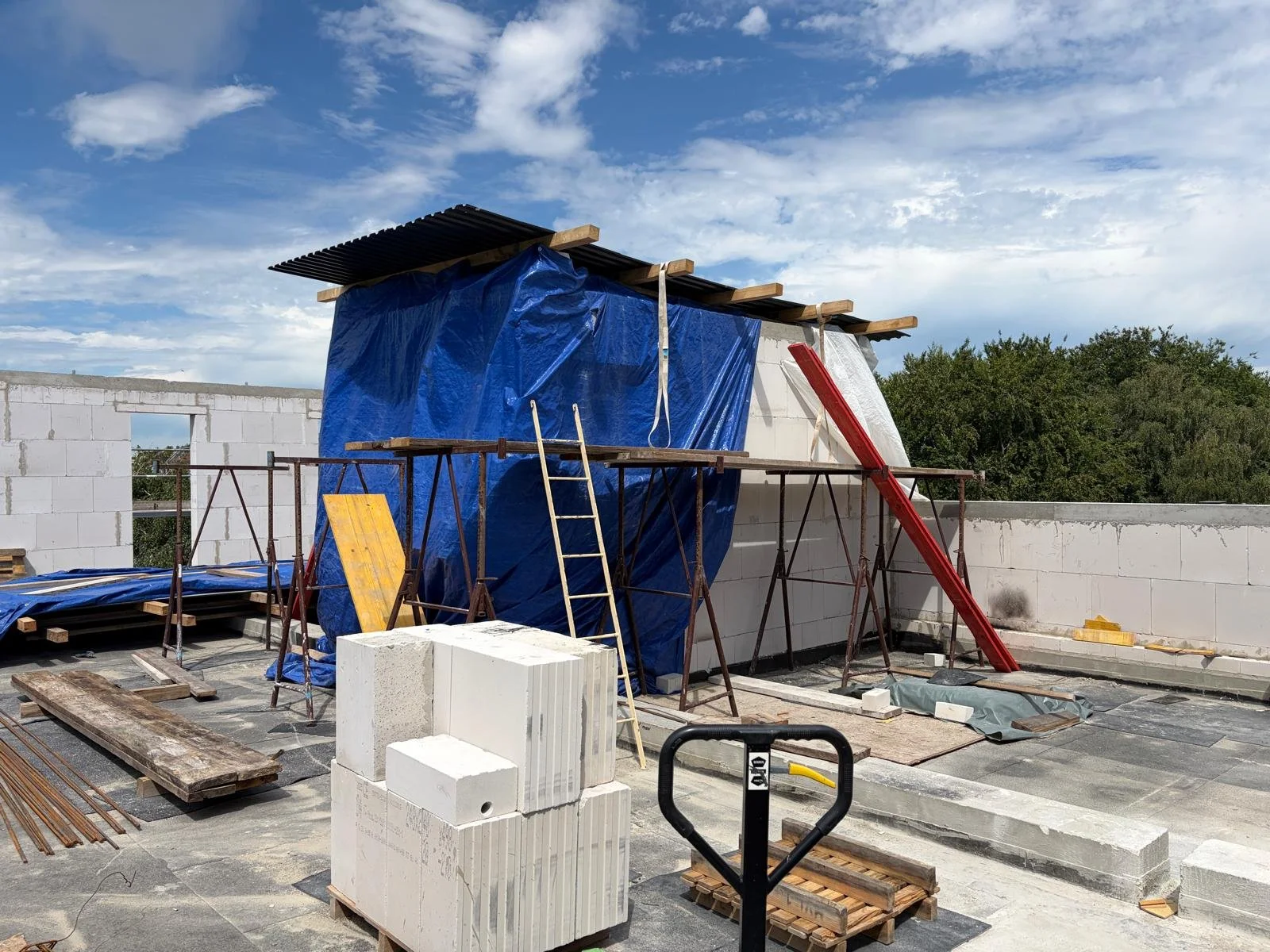

29.7.2026 - Treppenhauskern mit Wetterschutz

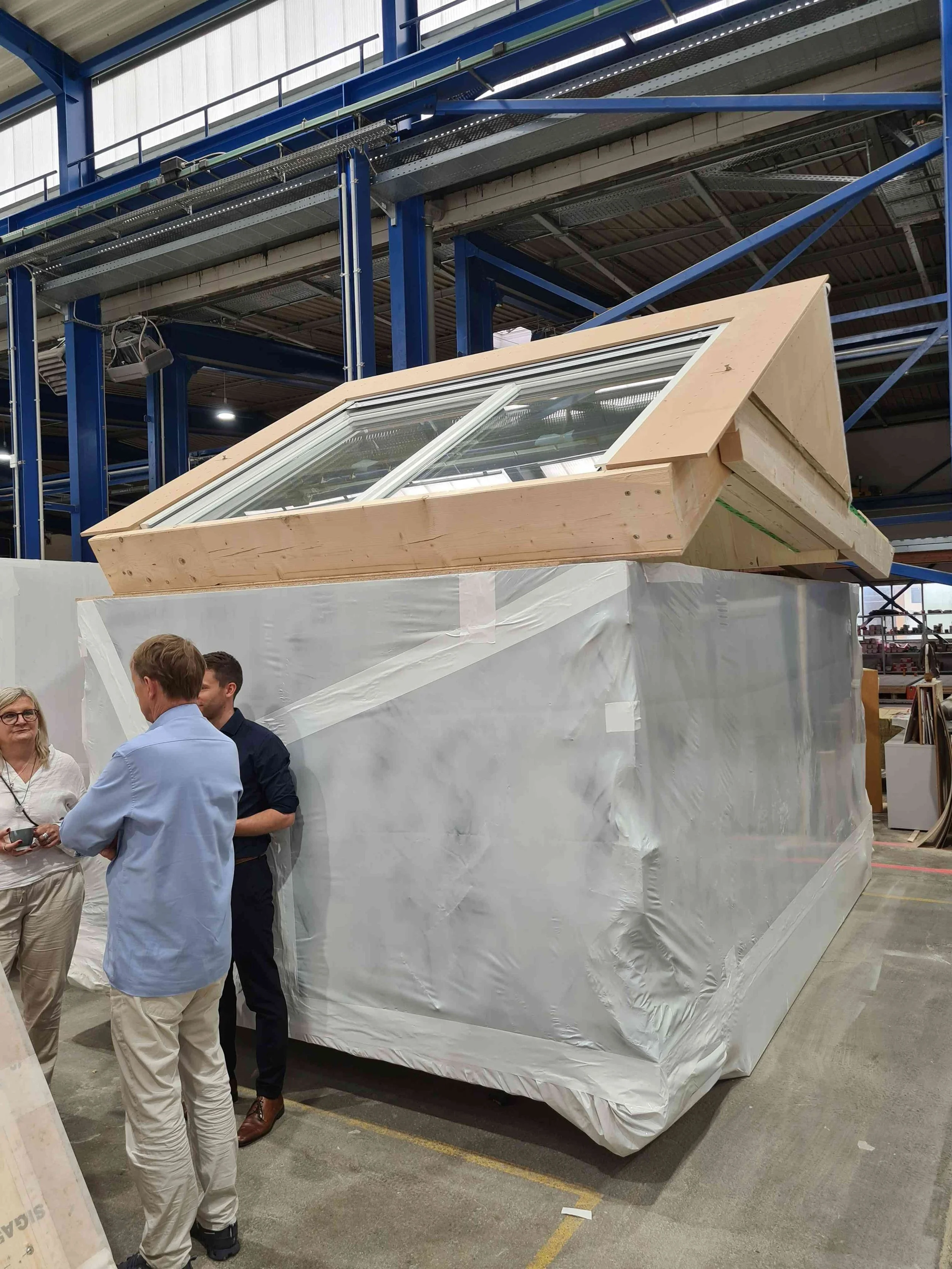

1.8.2026 - verpackte Gauben für Haus 1

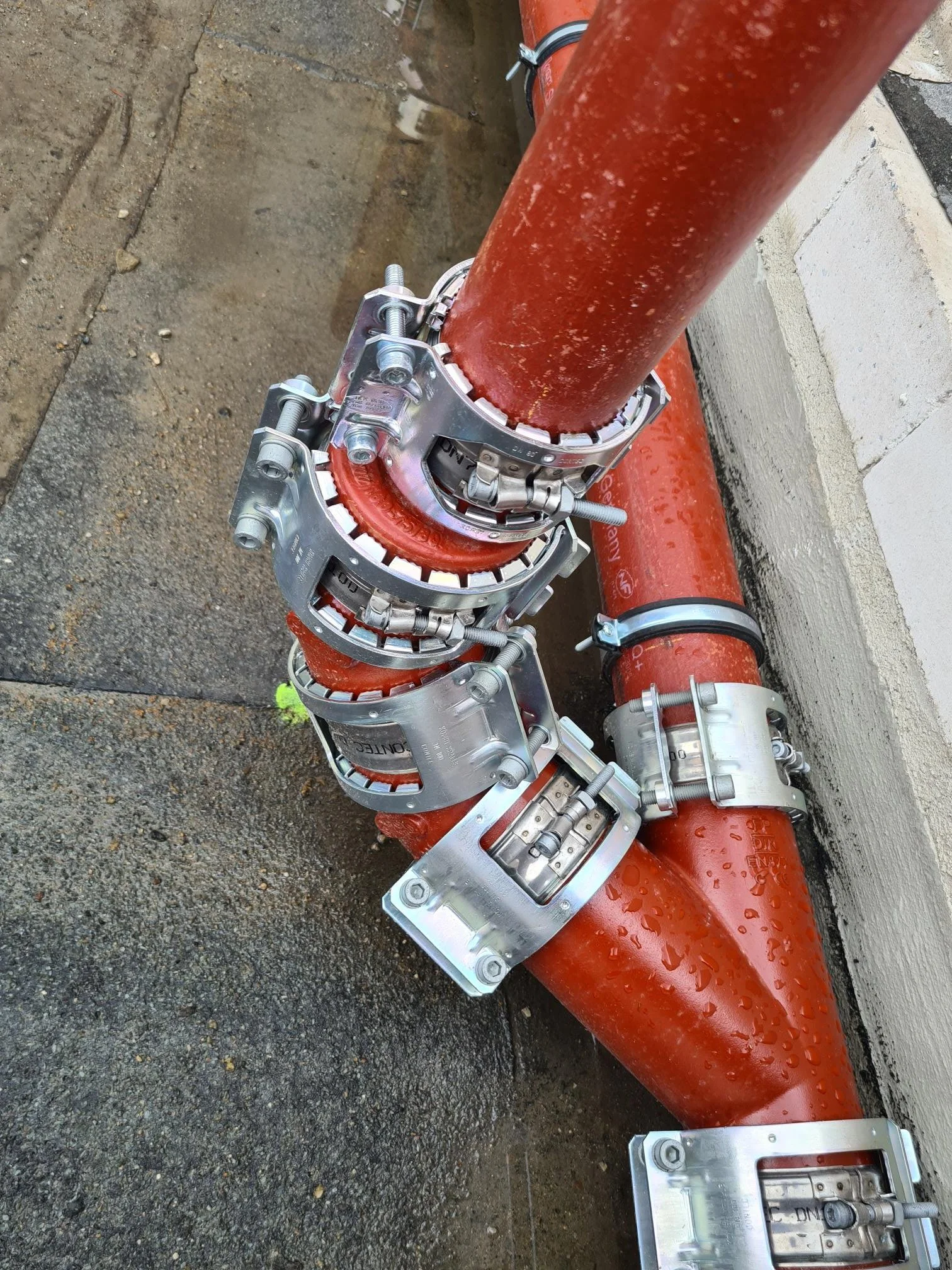

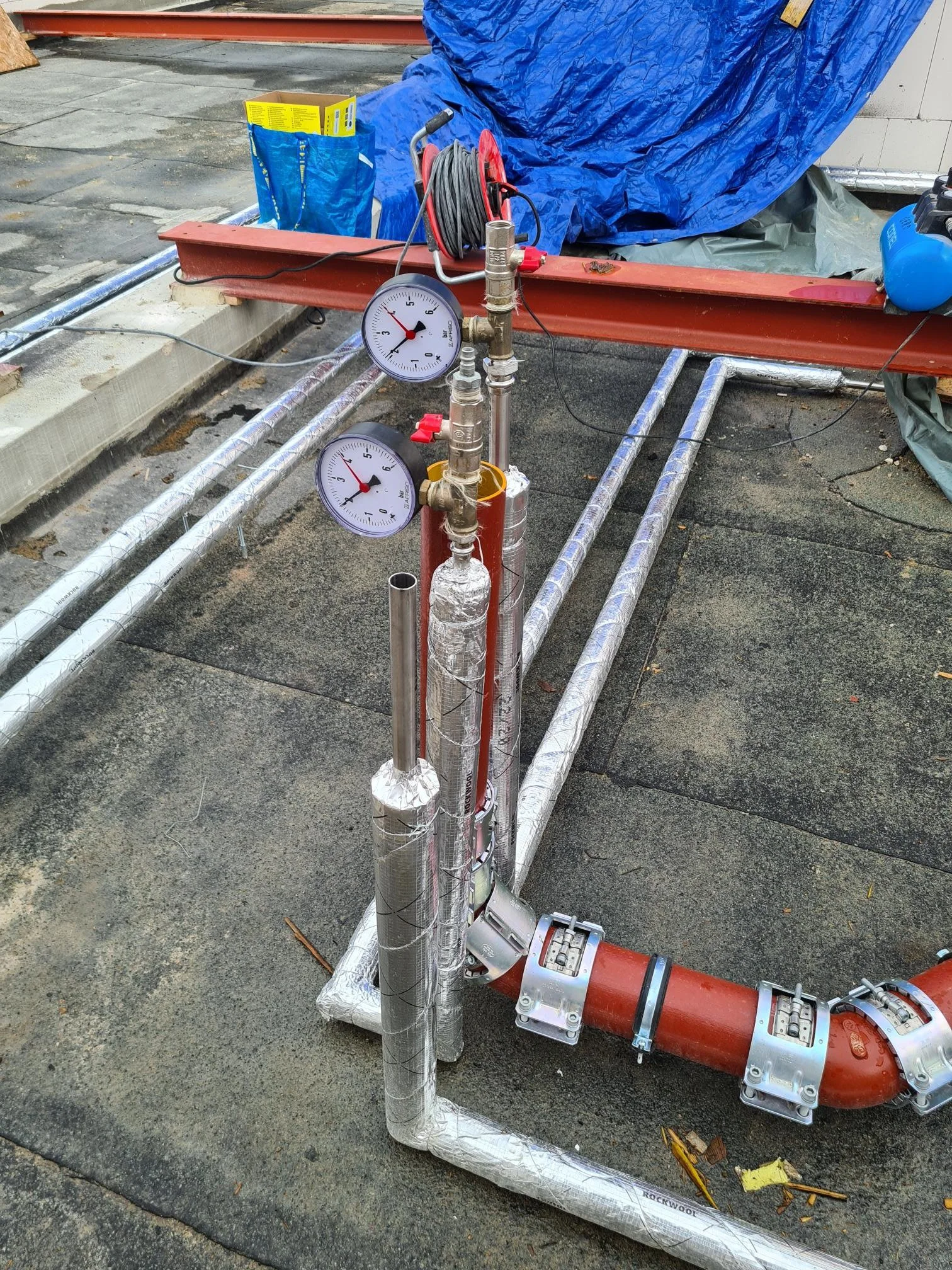

1.9.2026 - Grundleitungen neben Stahlträger

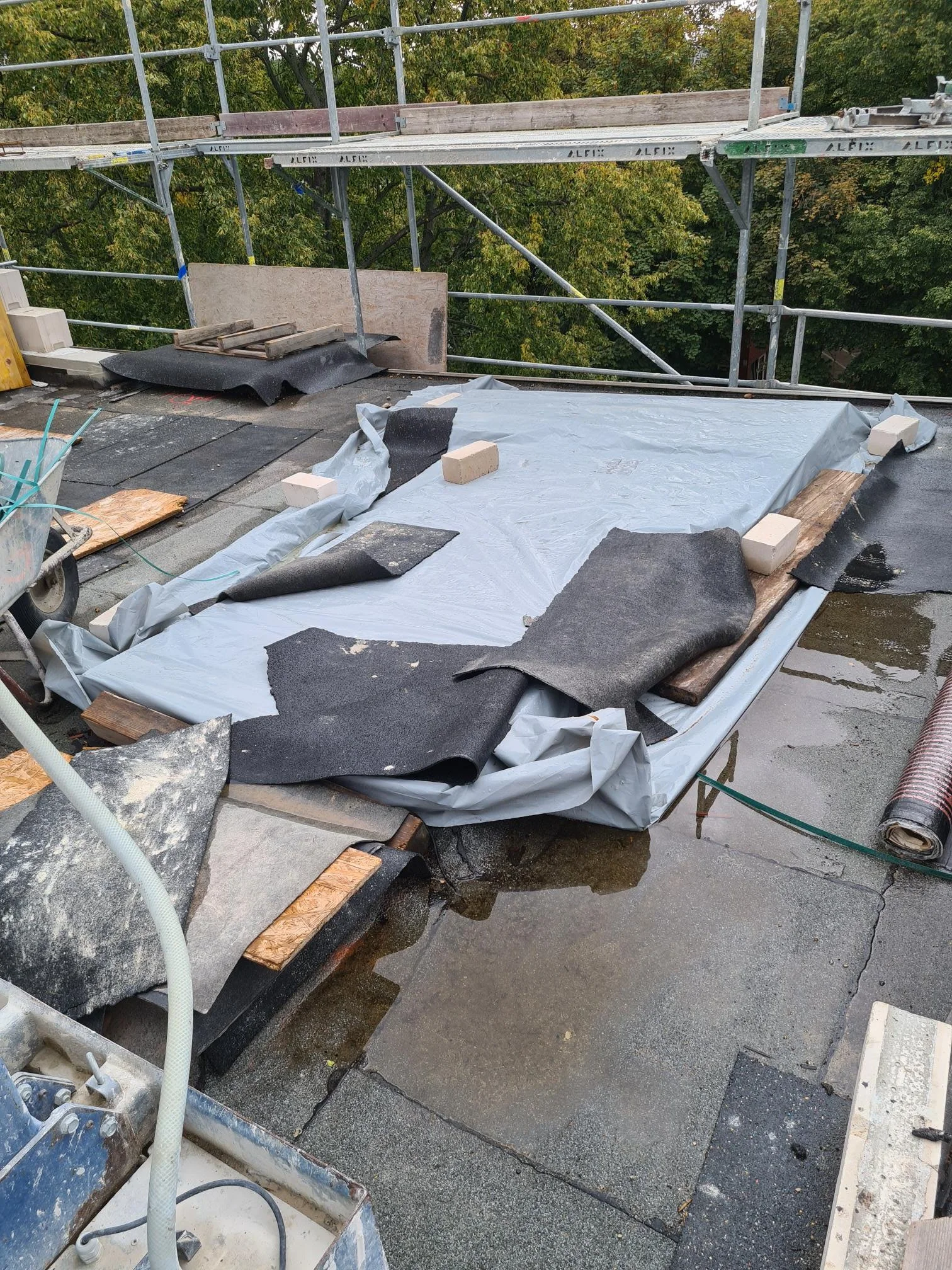

1.9.2026 - Rückbau des alten Wassertanks
9.9.2026 - eine Ladung Innenwände
9.9.2026 - CLT-Decken von STORA ENSO im ersten Aufgang sind montiert

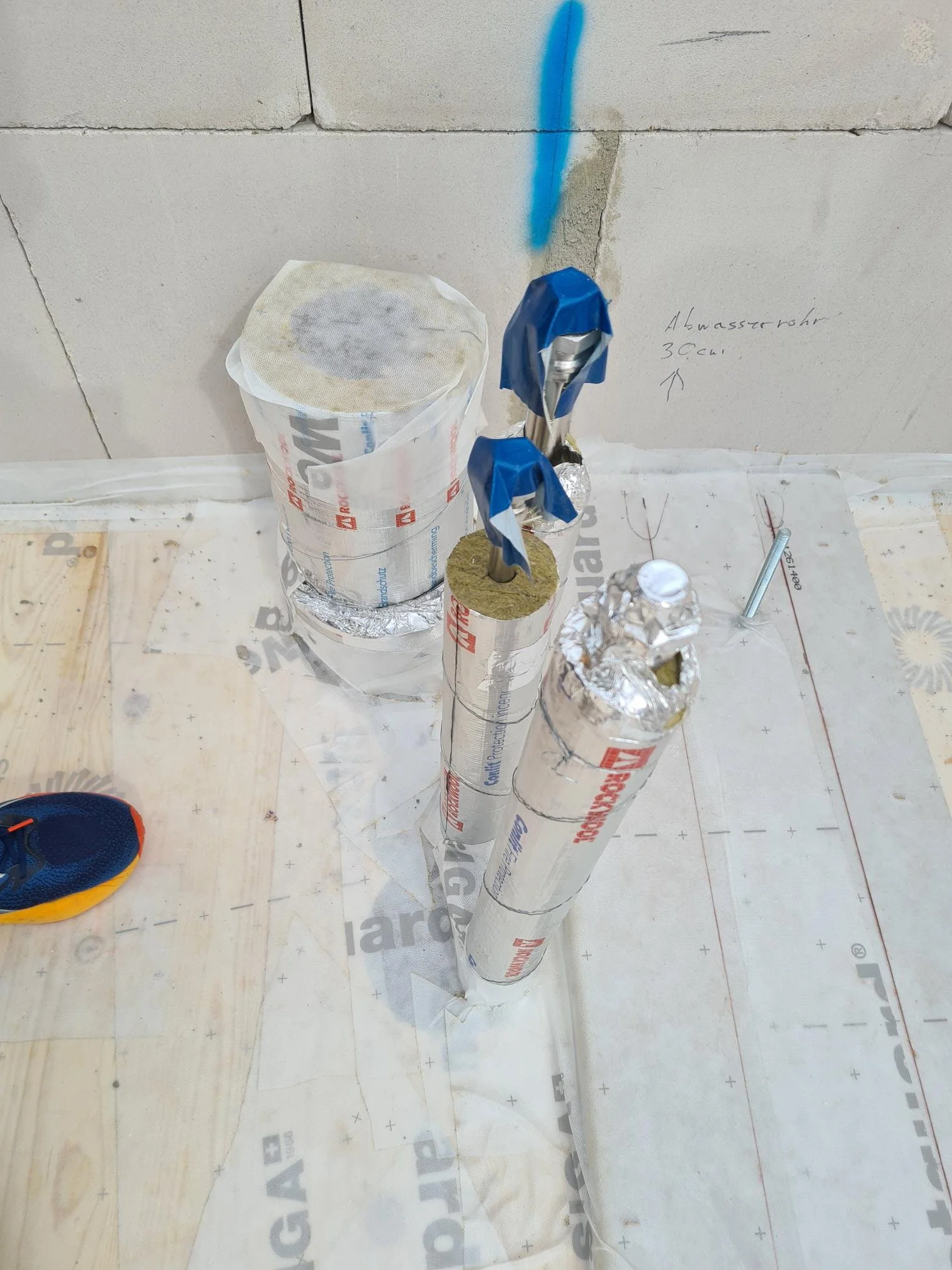

9.9.2026 - durchgesteckte Wasserleitungen

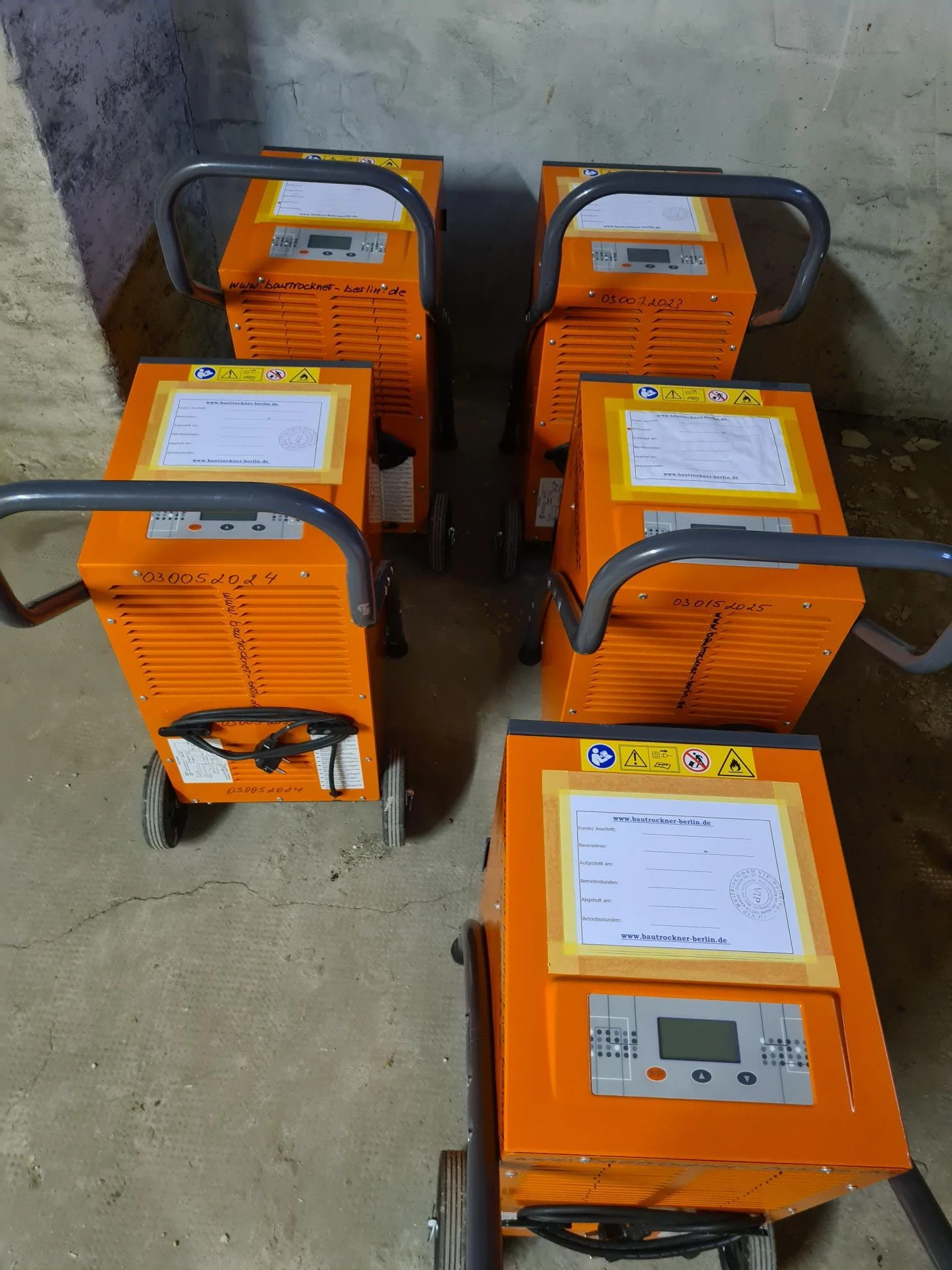

14.9.2026 - die Bautrockner warten auf Verteilung

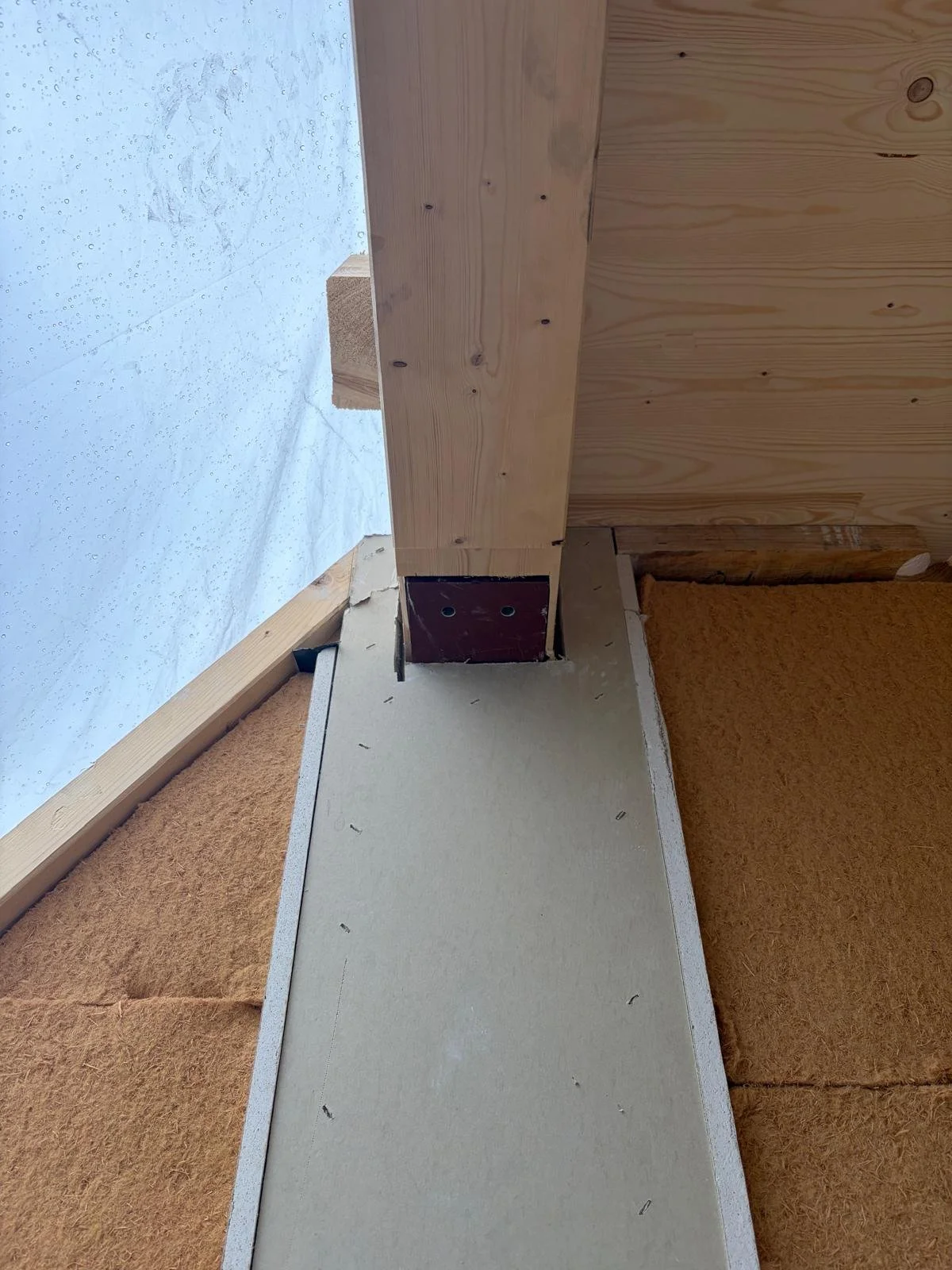

16.9.2026 - Anschluss-Detail Stahlträger und Holzdecke

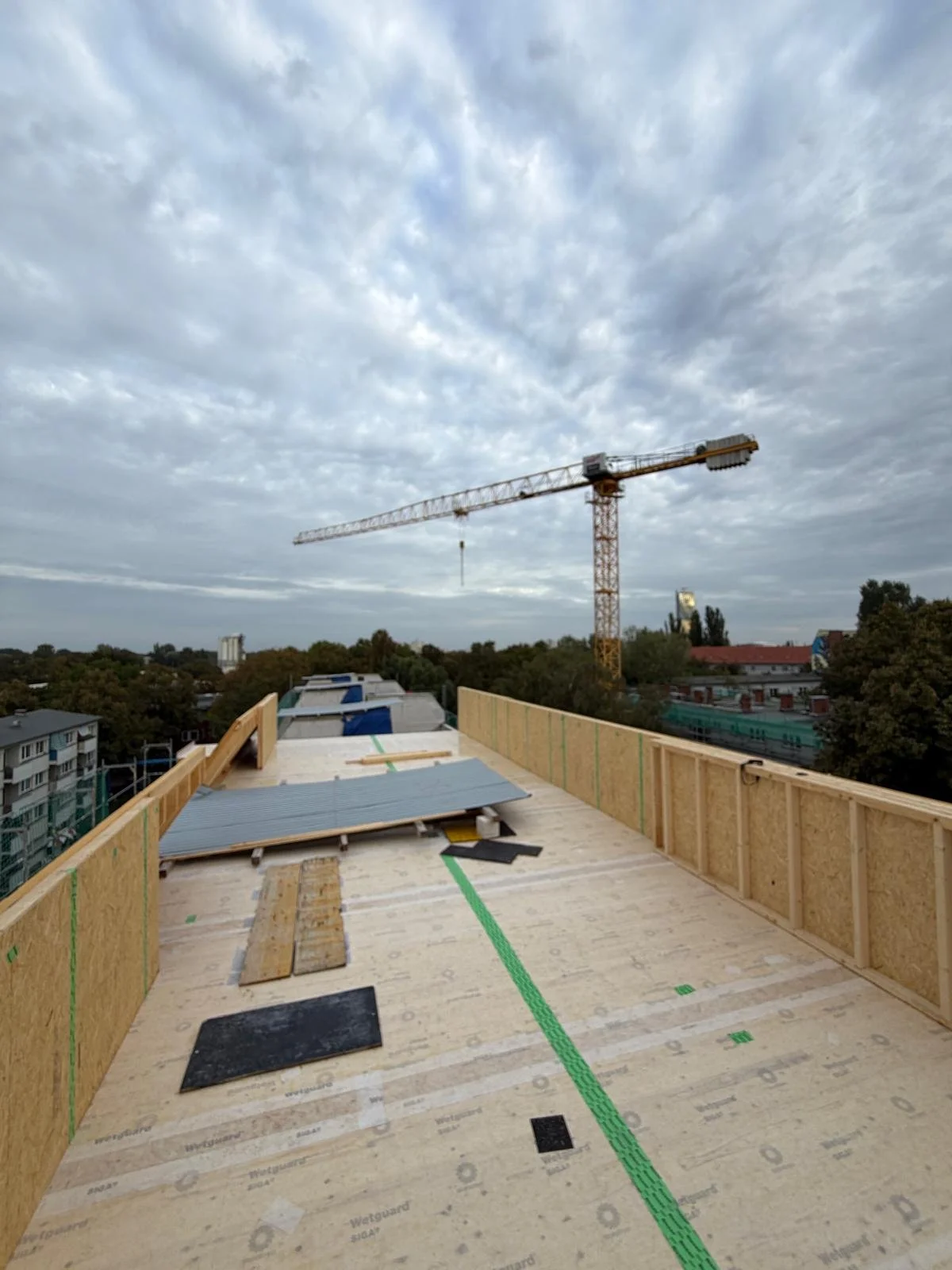

25.9.2026 - Erste Dach-Terrassen sind erkennbar
29.9.2026 - Blick nach oben zum Dachgeschoss
18.12.2025 - Der Pfahlkasten für die Fledermäuse ist eingetroffen
23.1.2026 - Mitarbeiter des Naturschutzamts inspiziert die gebäudenahen Bäume

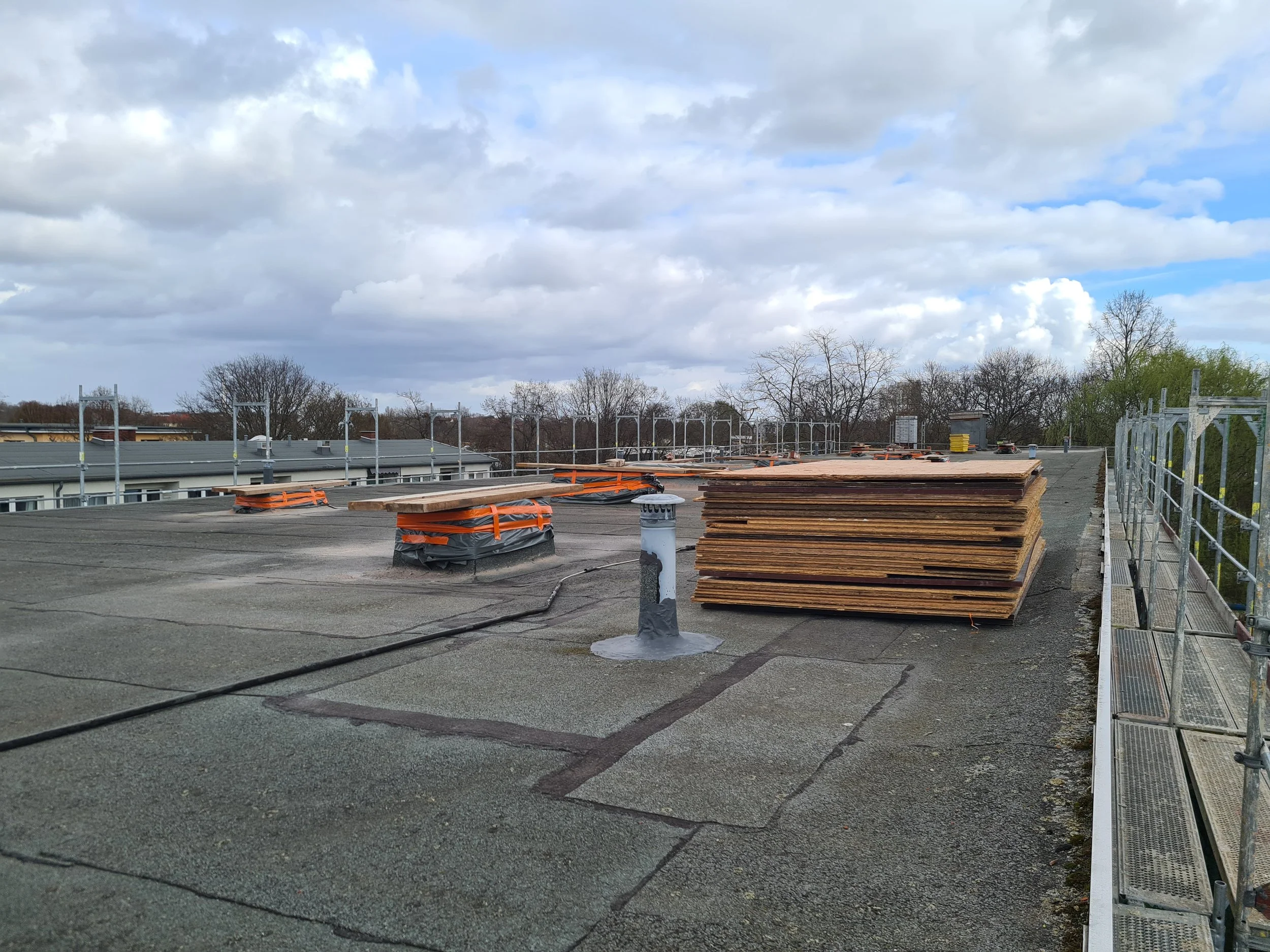

26.3.2026 - Rückbau der Schornsteine abgeschlossen
29.4.2026 - erster Baulastenaufzug steht

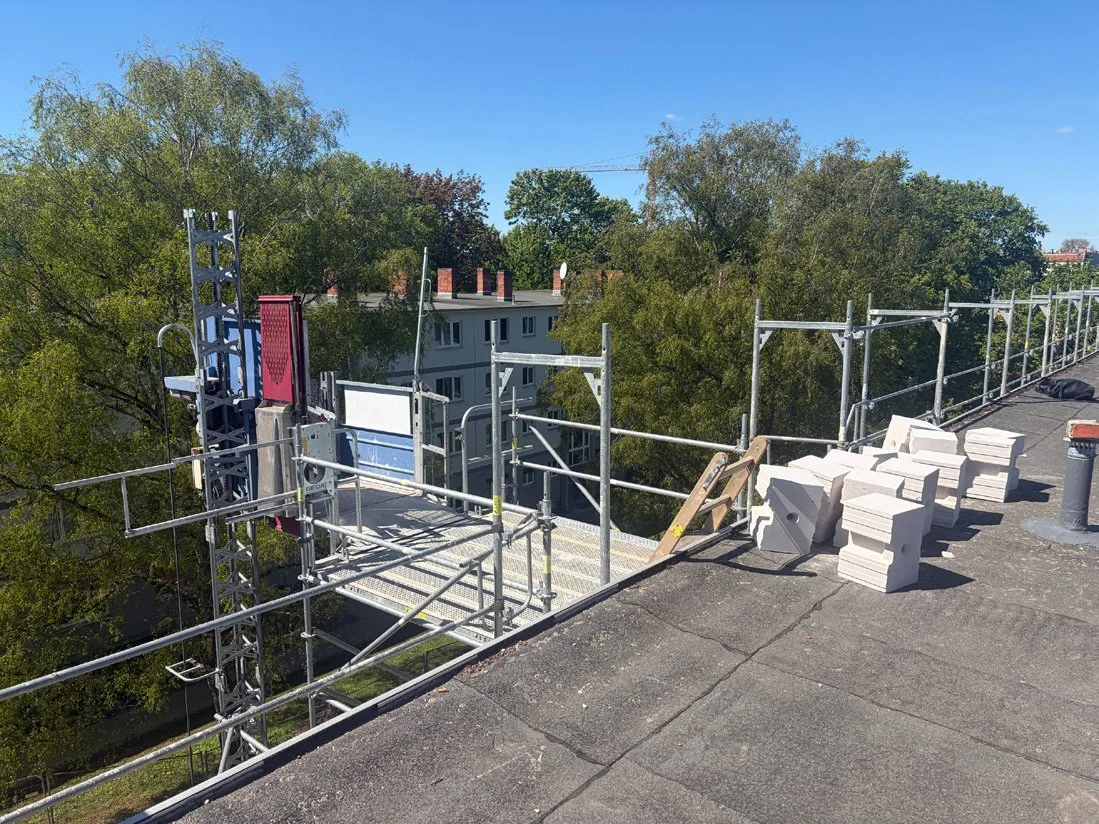

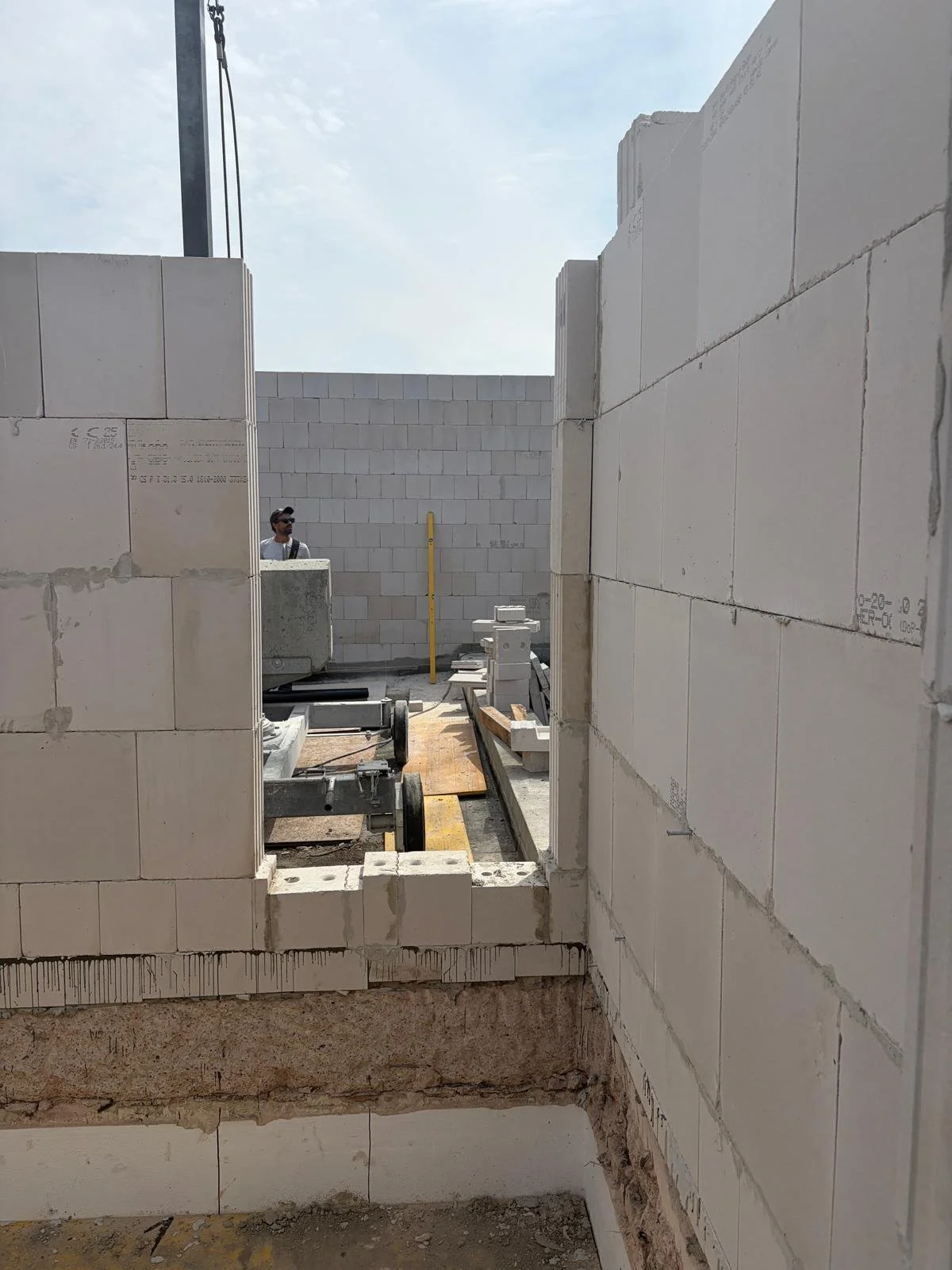

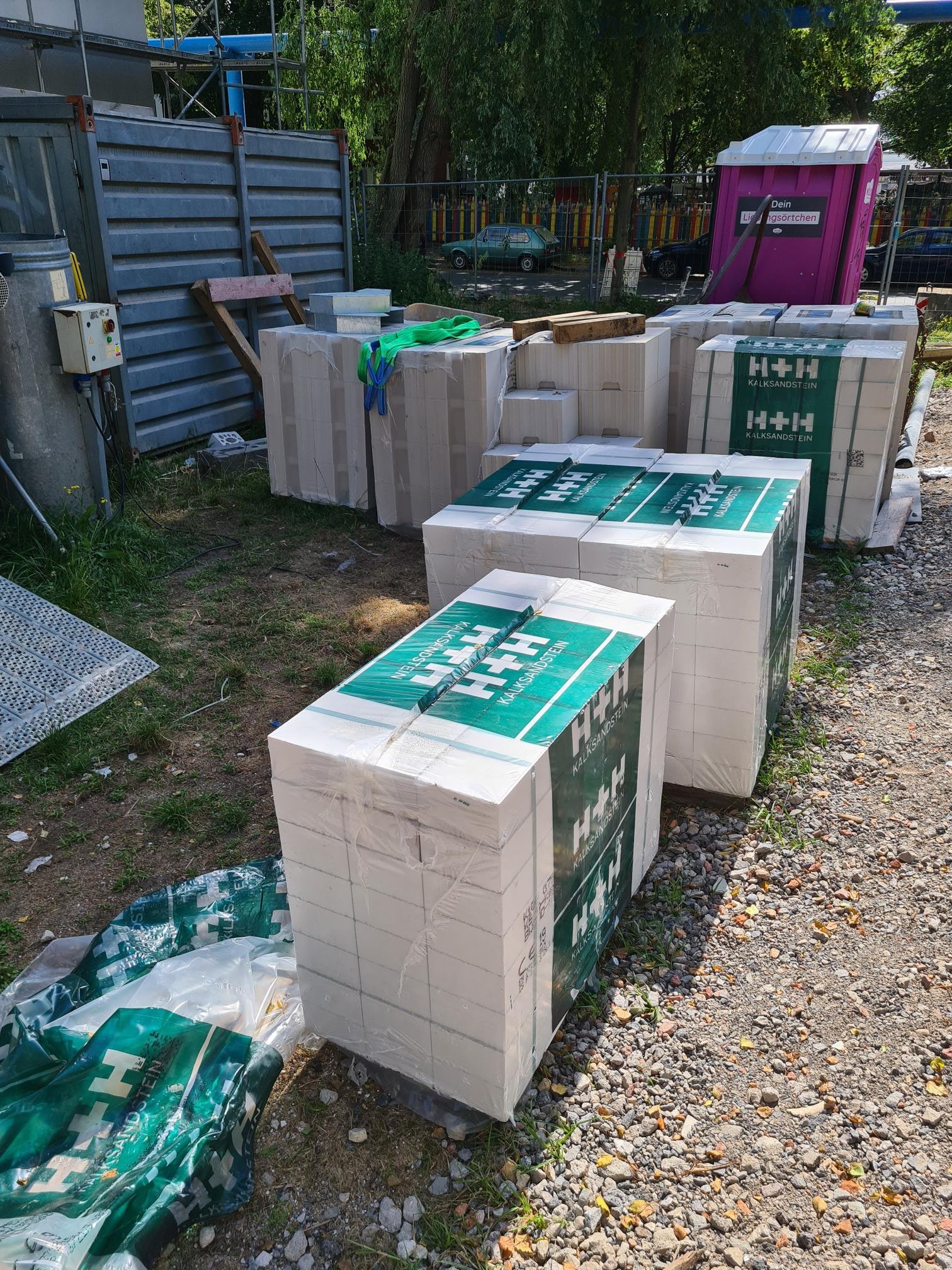

29.4.2026 - erster Mauerteil/ Fundament für das Dachgeschoss
2026 - Mai

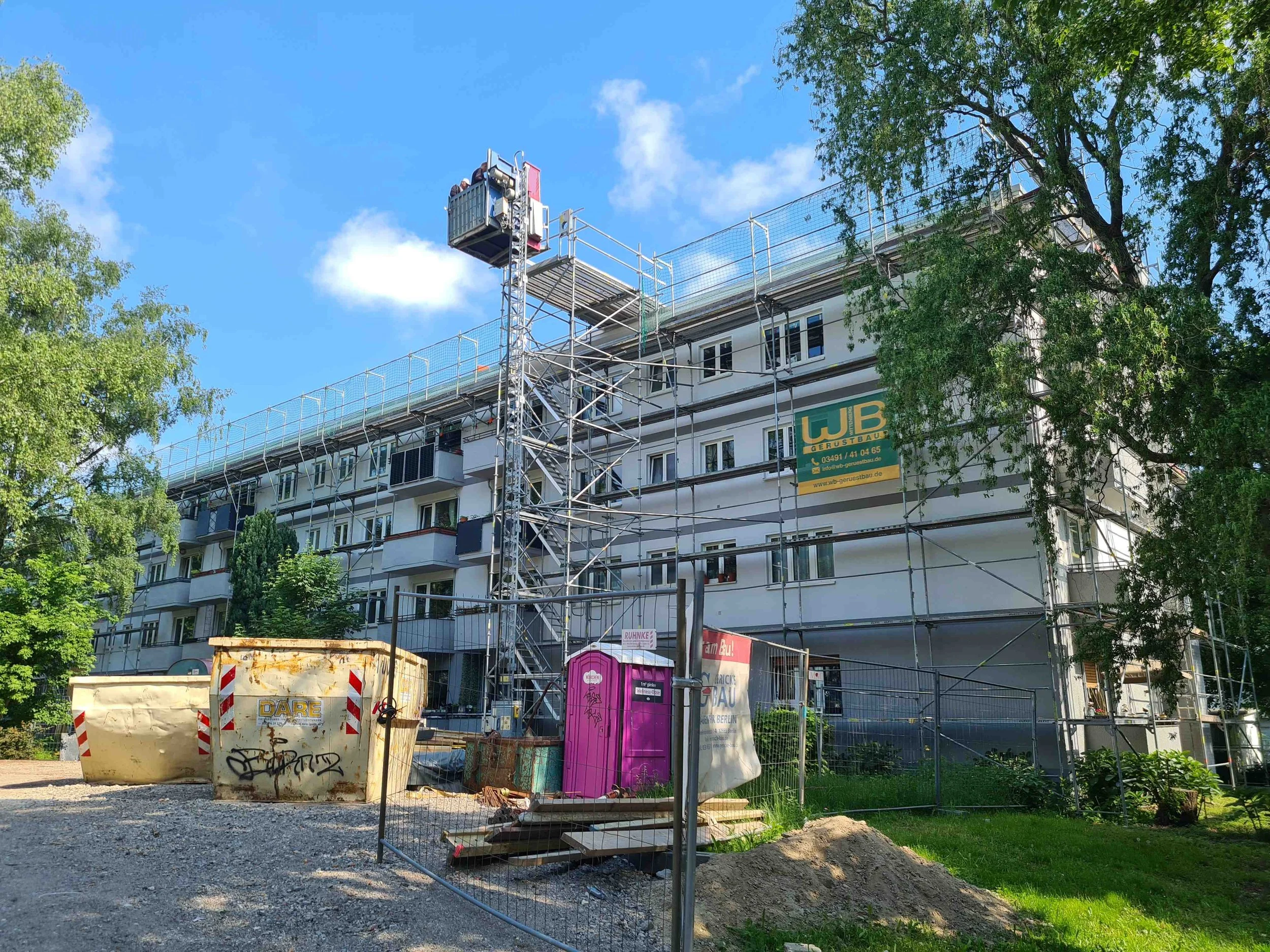

19.5.2026 - Lastenaufzug an Haus 1
2026 - Juni

23.6.2026 - Baukran von NAGEL

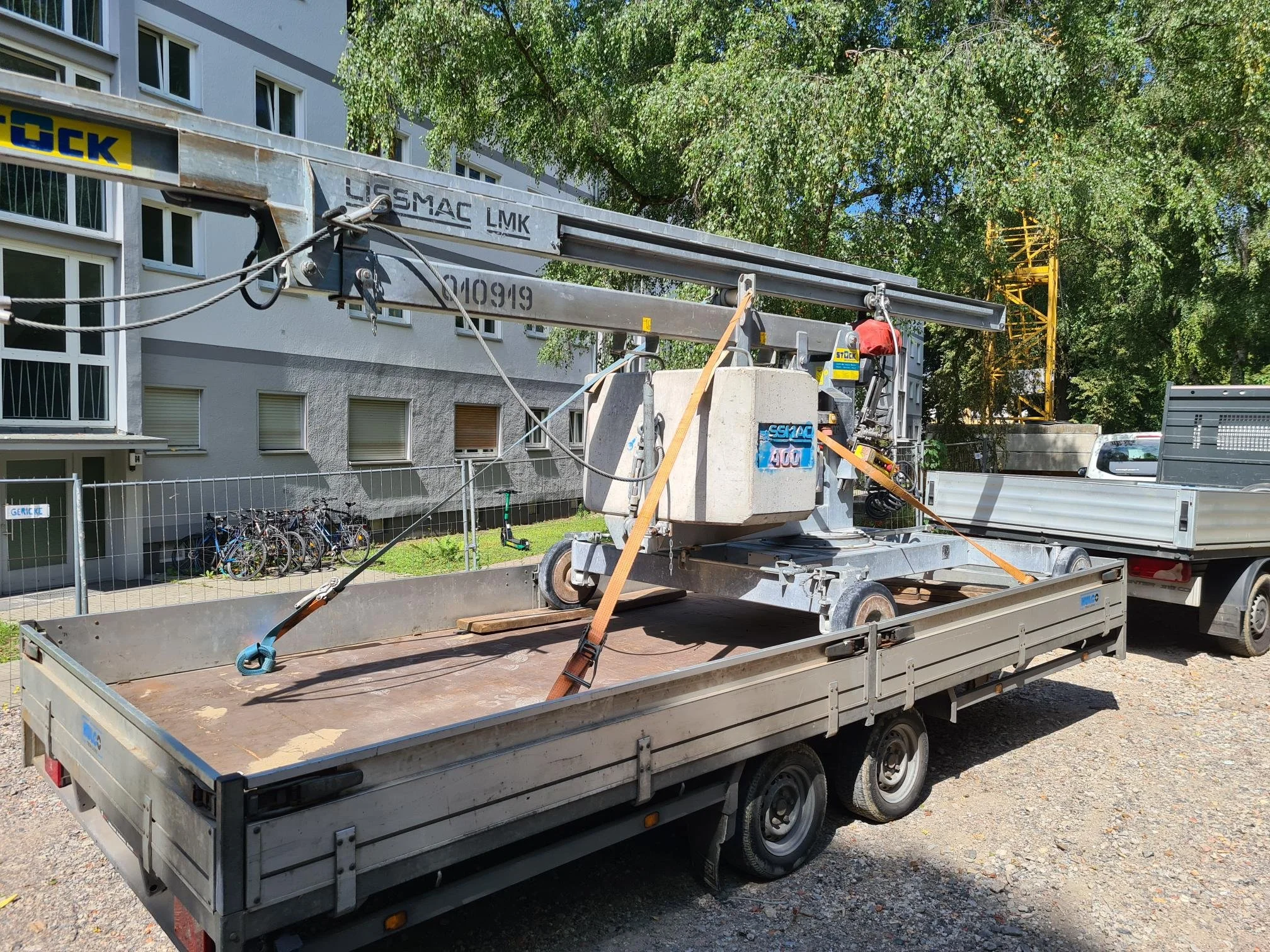

23.6.2026 - Kran für Dachebene
2026 - Juli

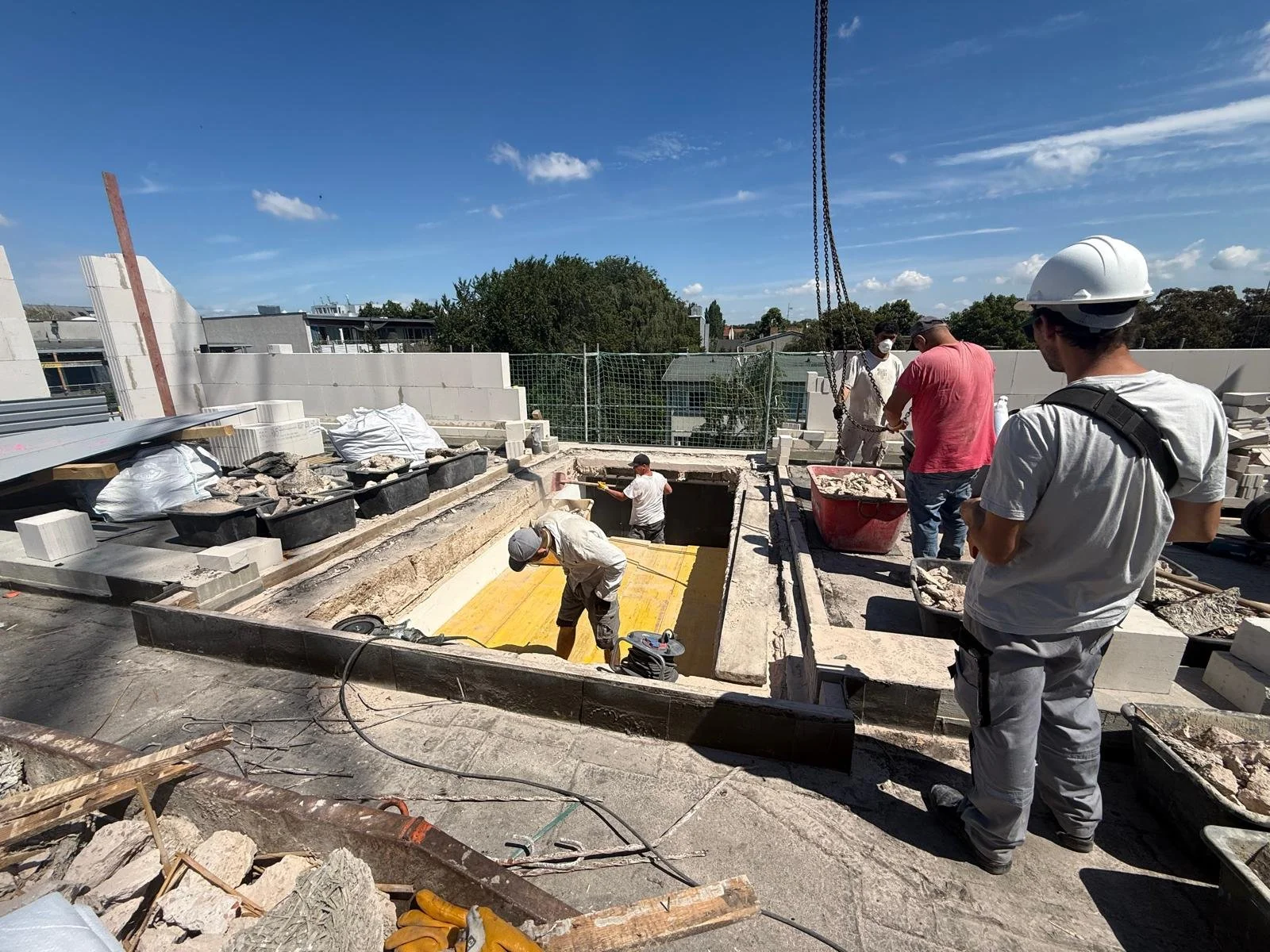

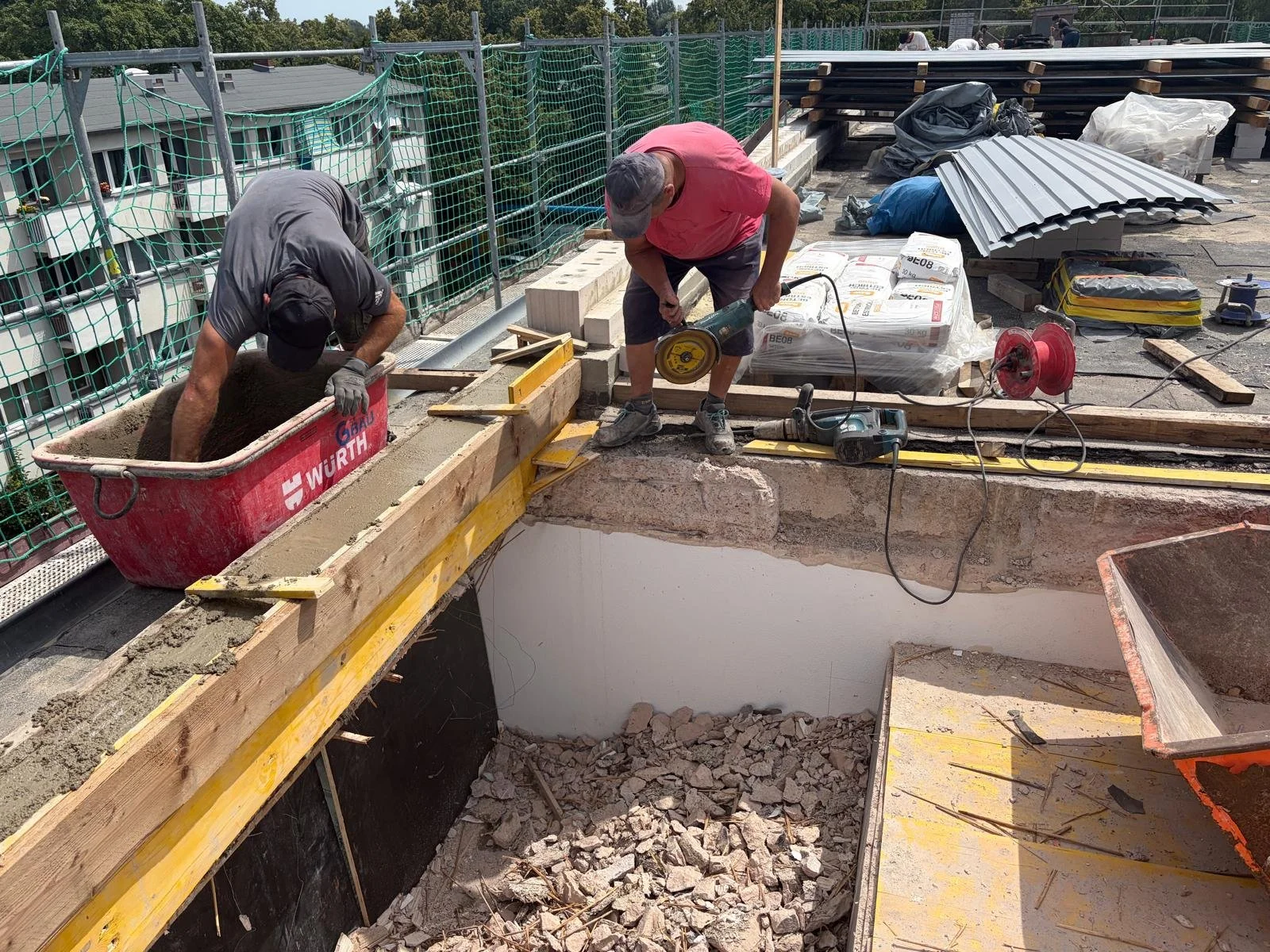

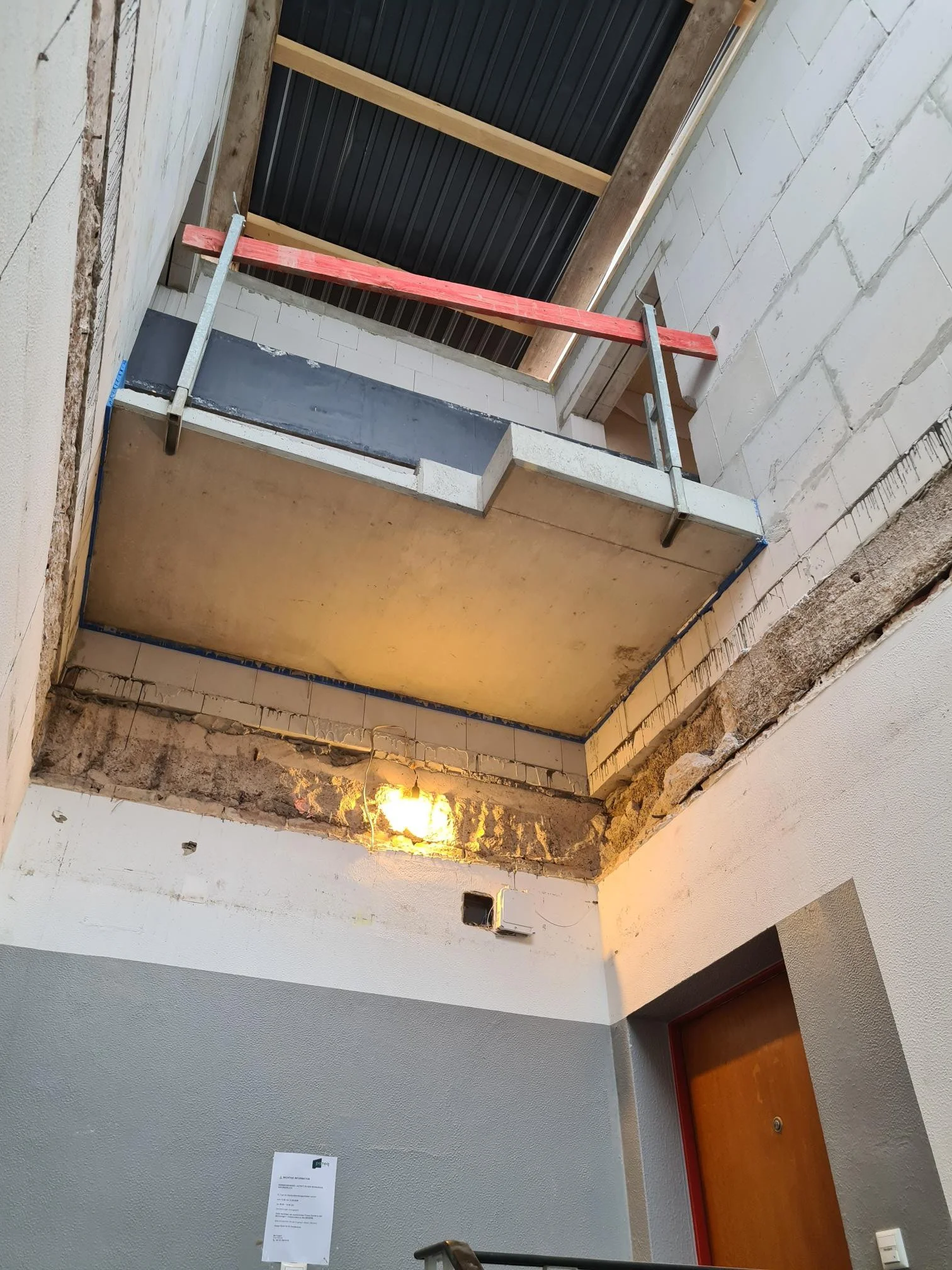

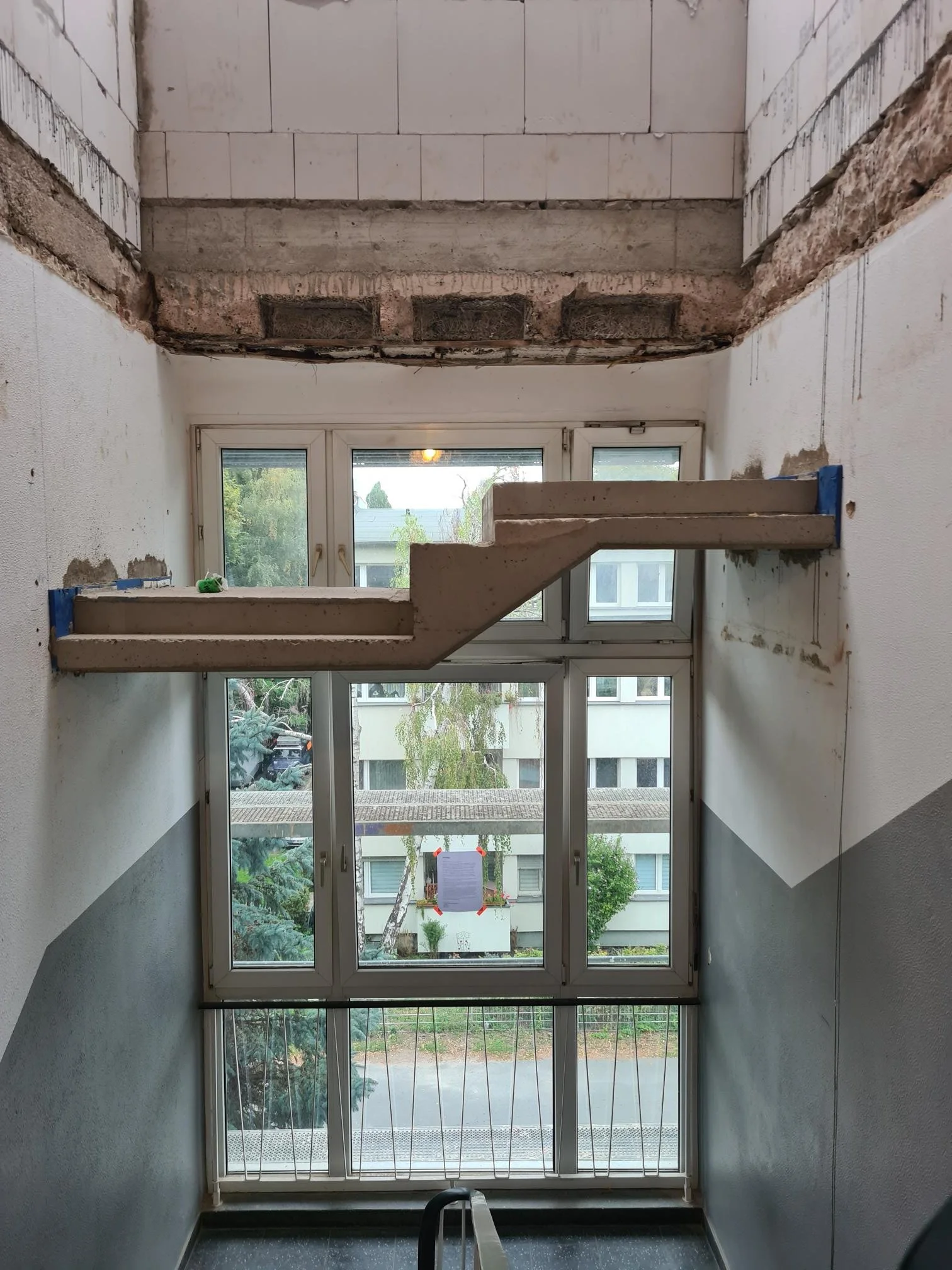

8.7.2026 - Erster Treppenhausdurchbruch
2026 - Juli
8.7.2026 - Baustelle Längsansicht

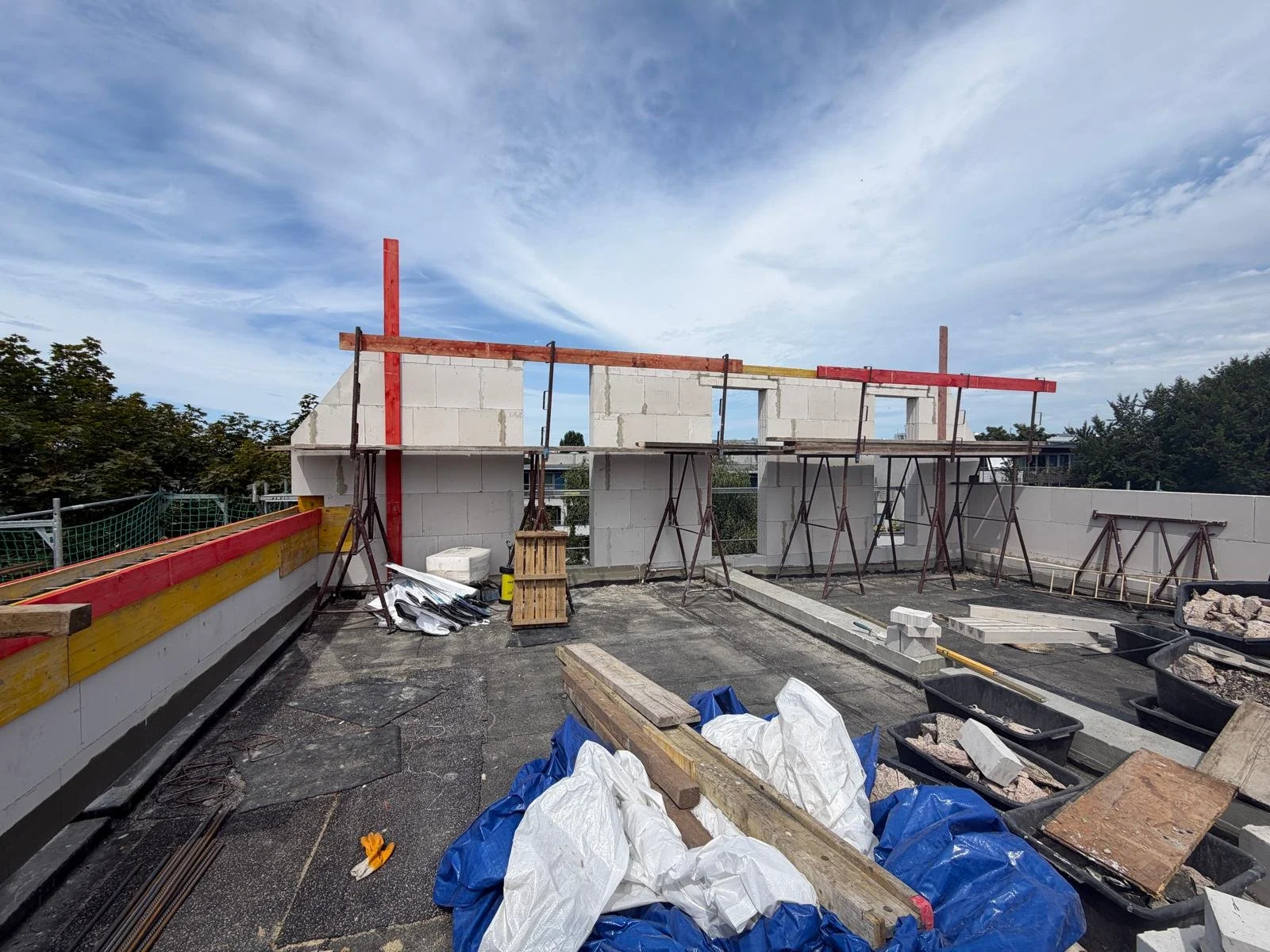

15.7.2026 - Giebelseite Haus 1 mit Drempel-Wände rechts und links

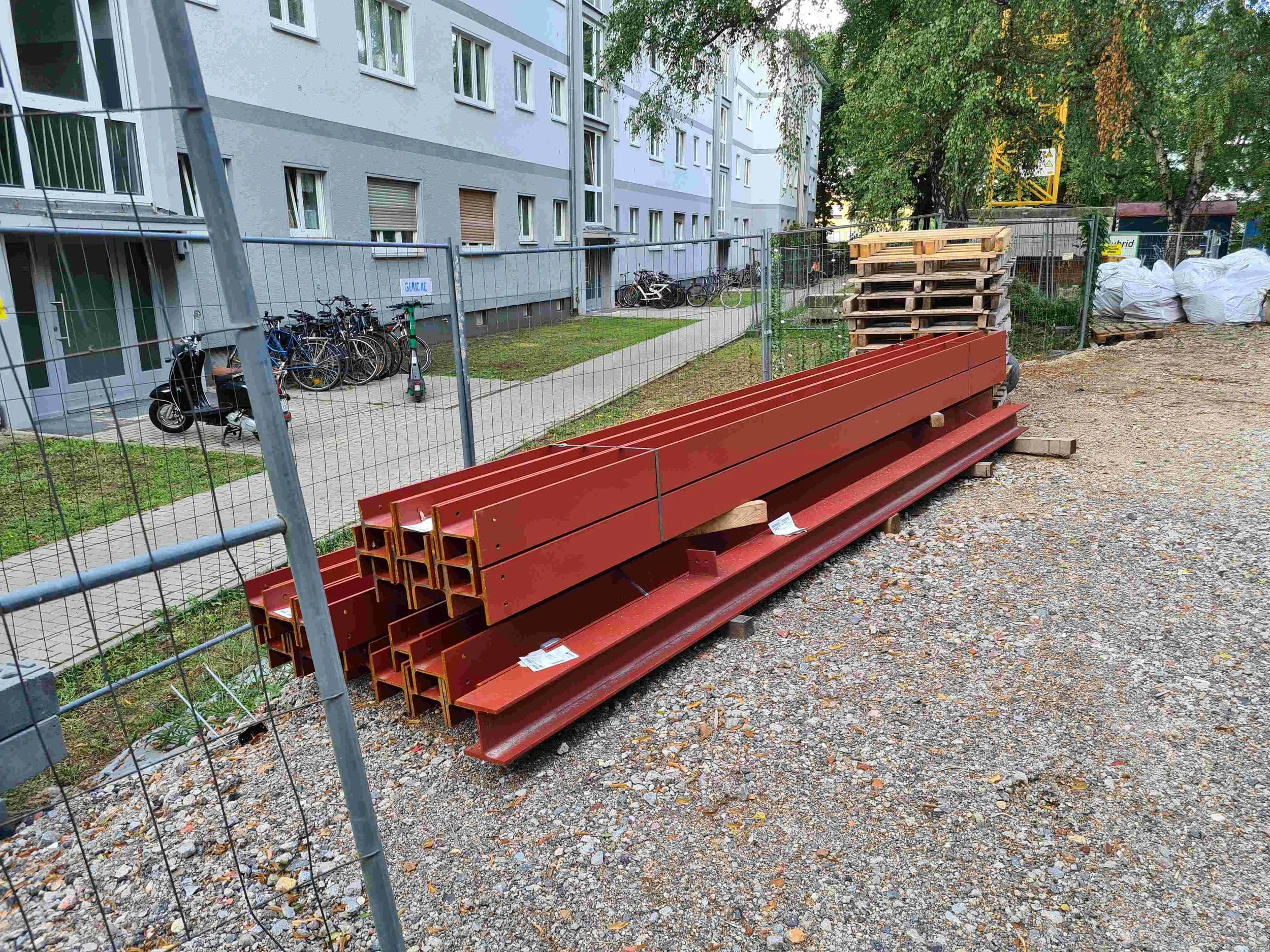

29.7.2026 - Stahlträger zum Abfangen der Dachterrassen

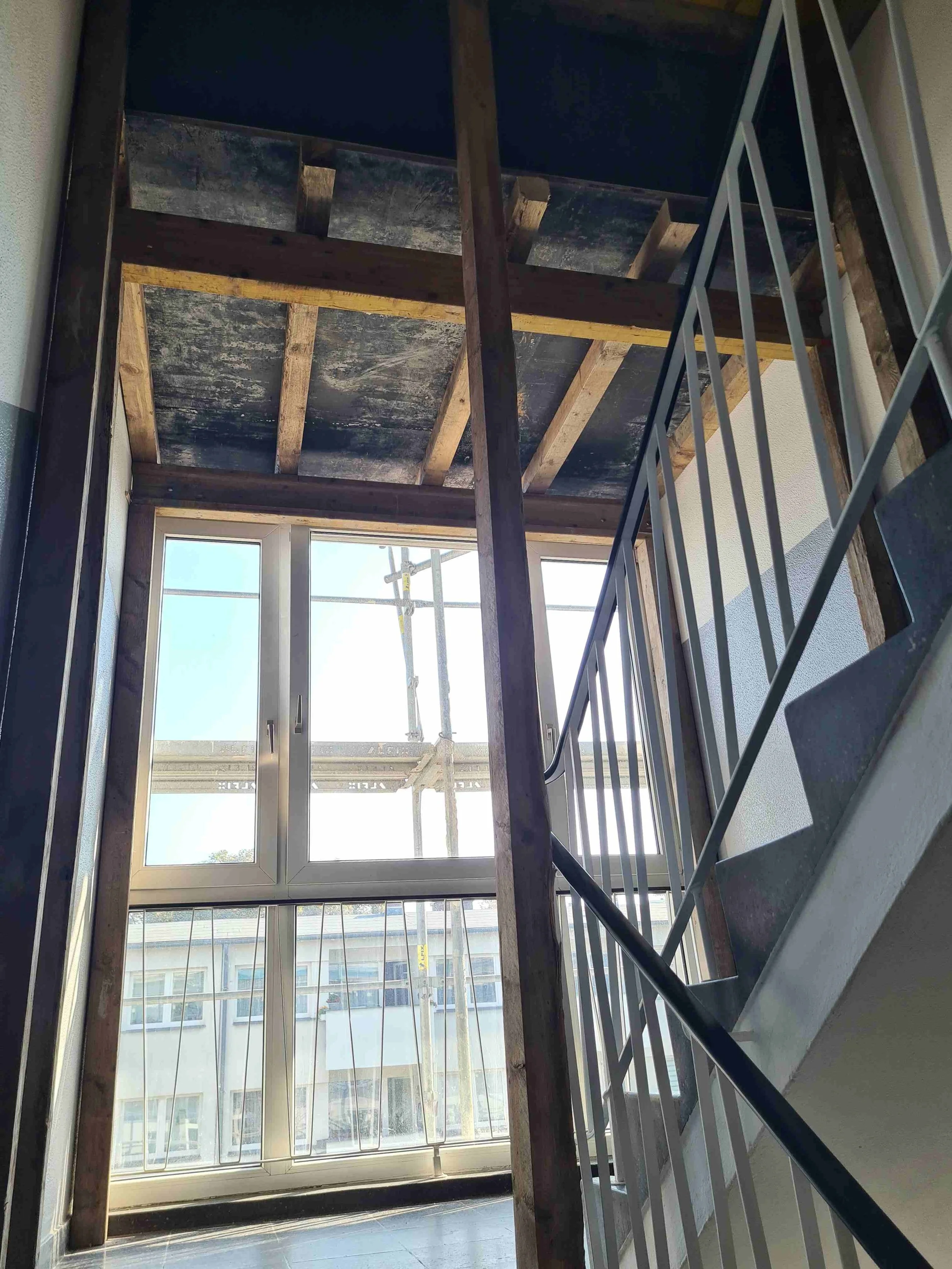

30.7.2026 - Trümmerschalung im Treppenhaus
2026 - August

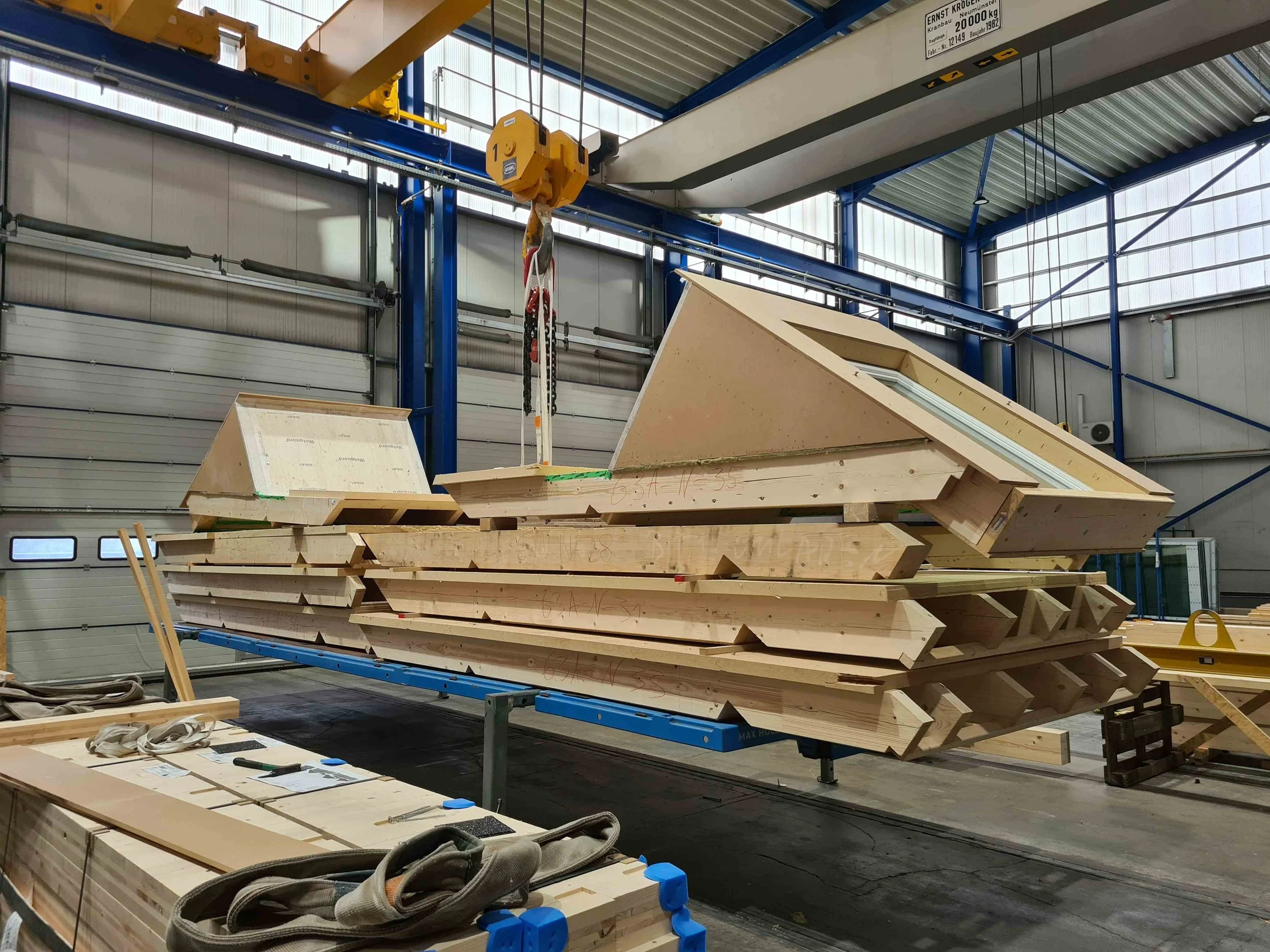

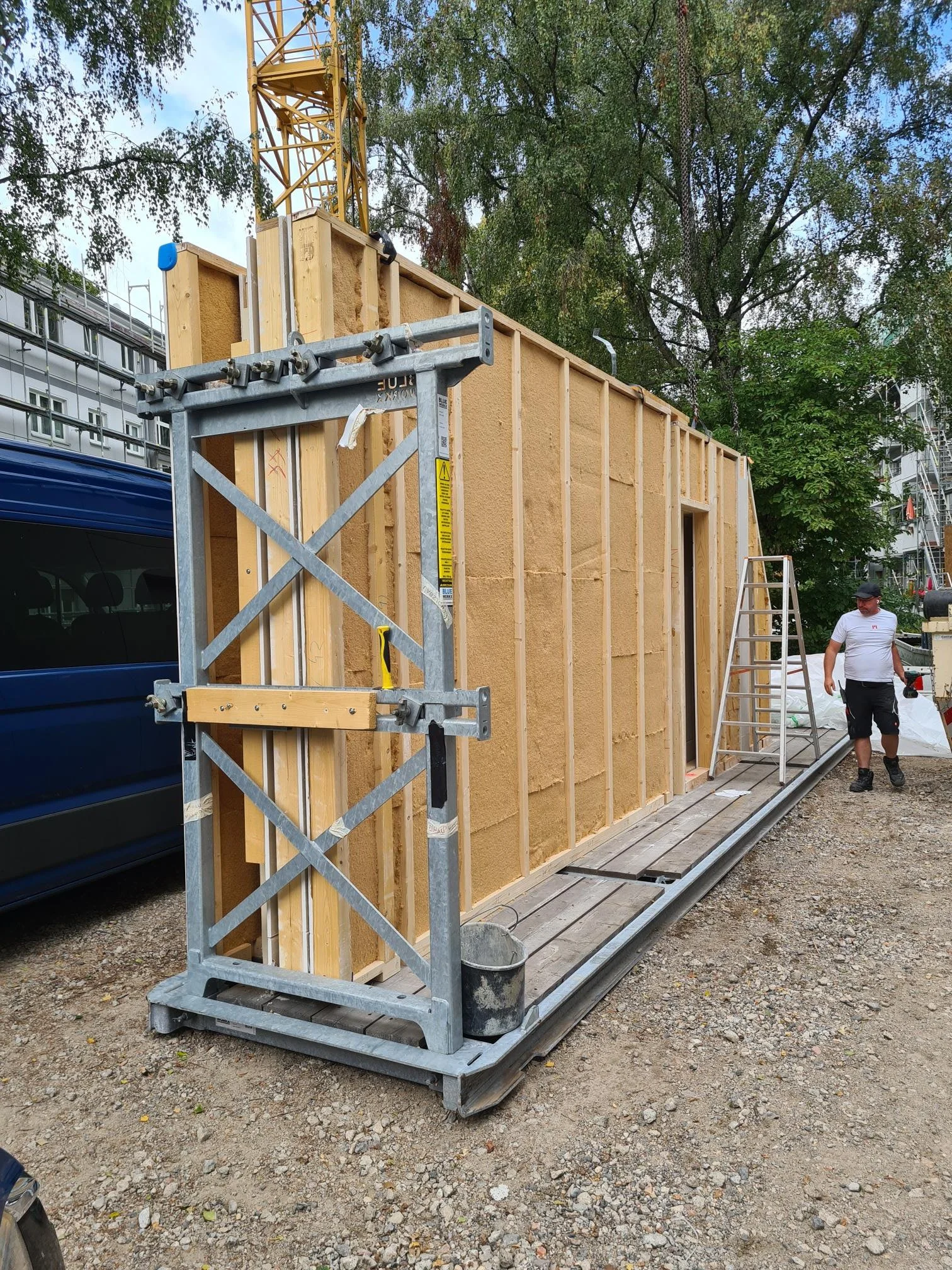

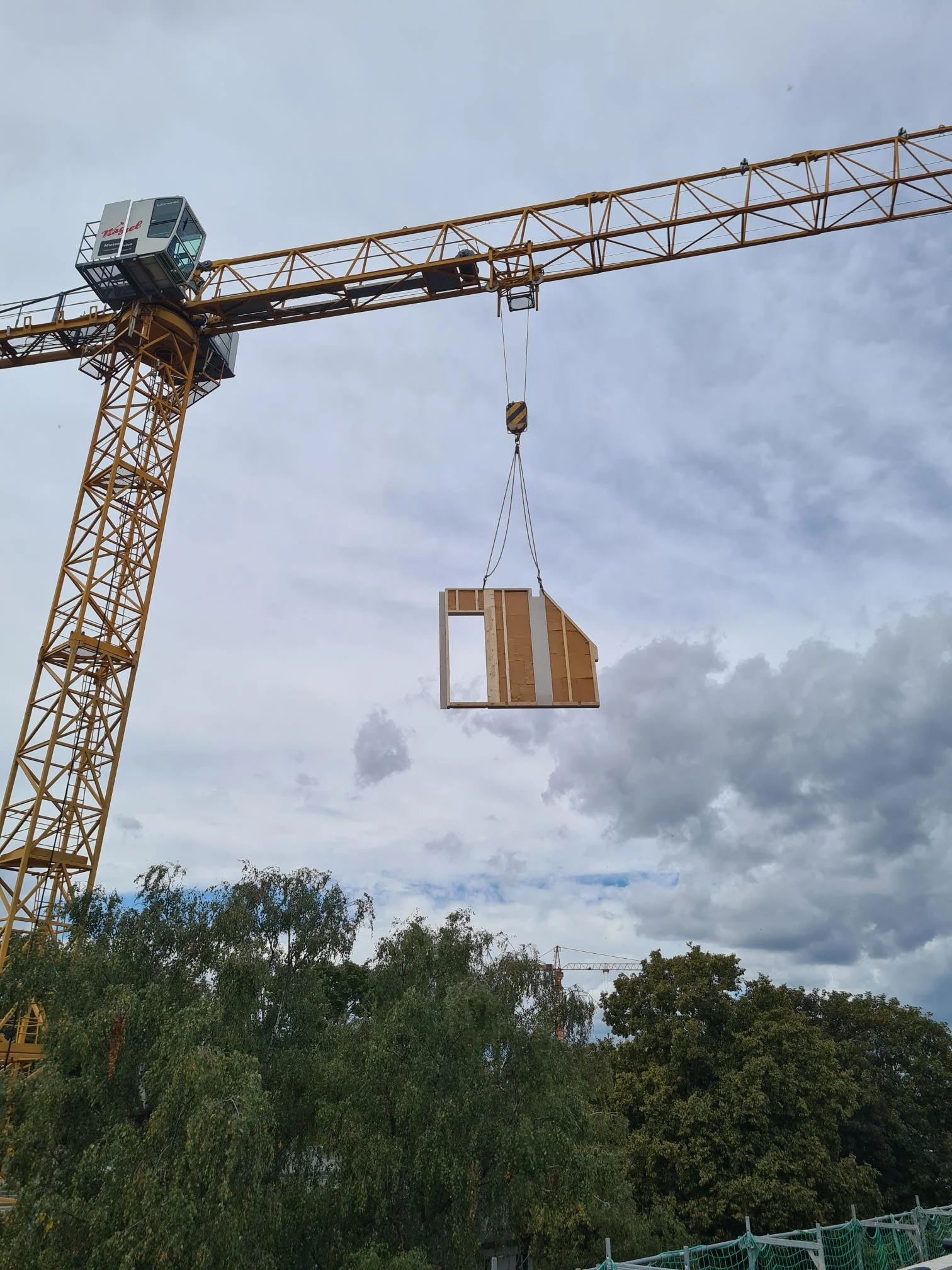

1.8.2026 - Holzbauelemente von Haus 1 im Werk von MAX HOLZBAU in Trampe
3.8.2026 - TGA-Kick Off-Meeting (Michael Gertig/ MS Plan, Marco Kieslich/ PATEQ und Bauleiterin Susanne Glampe)
2026 - September

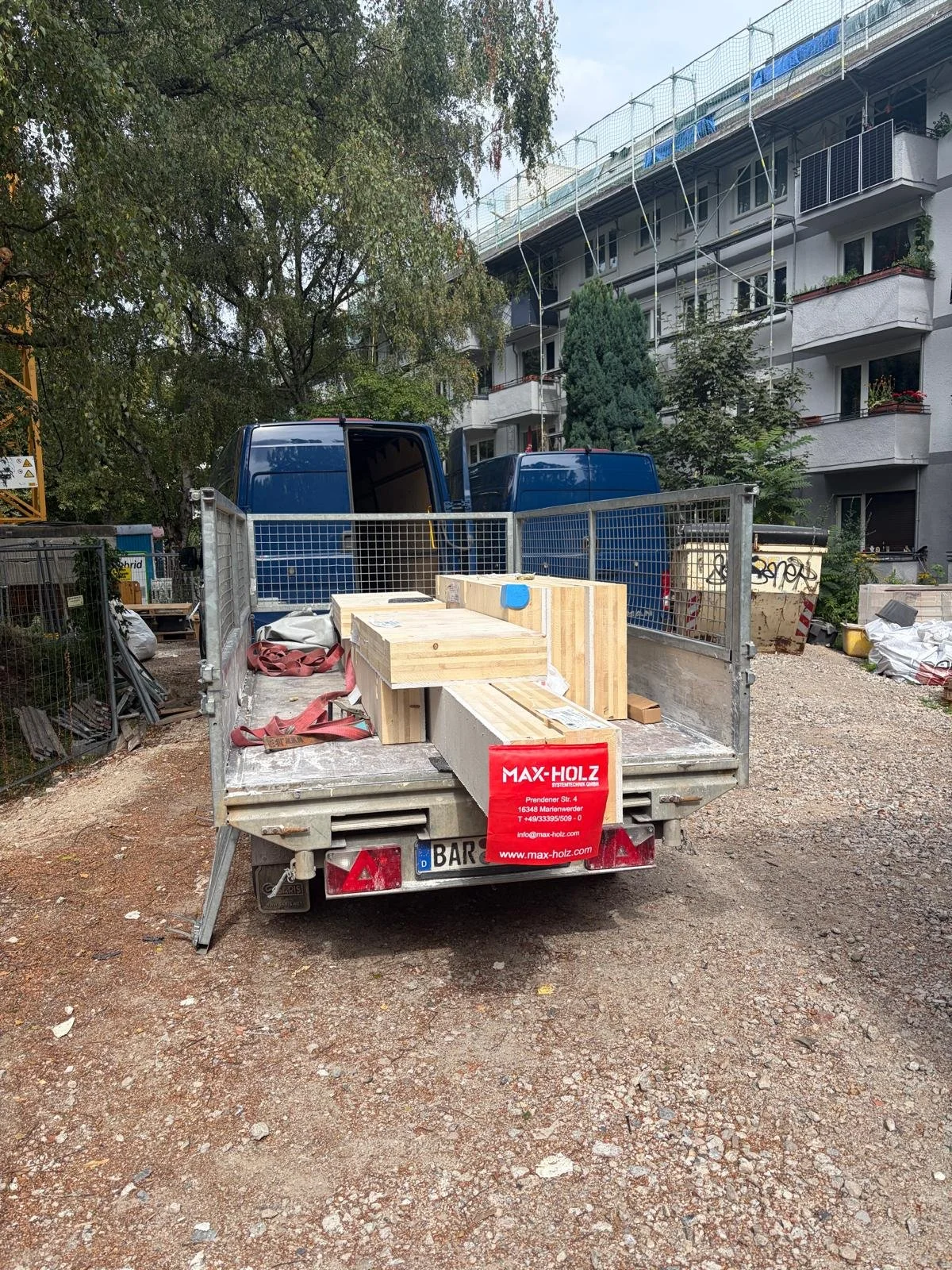

1.9.2026 - erste Kleinteile von MAX HOLZBAU wurden geliefert

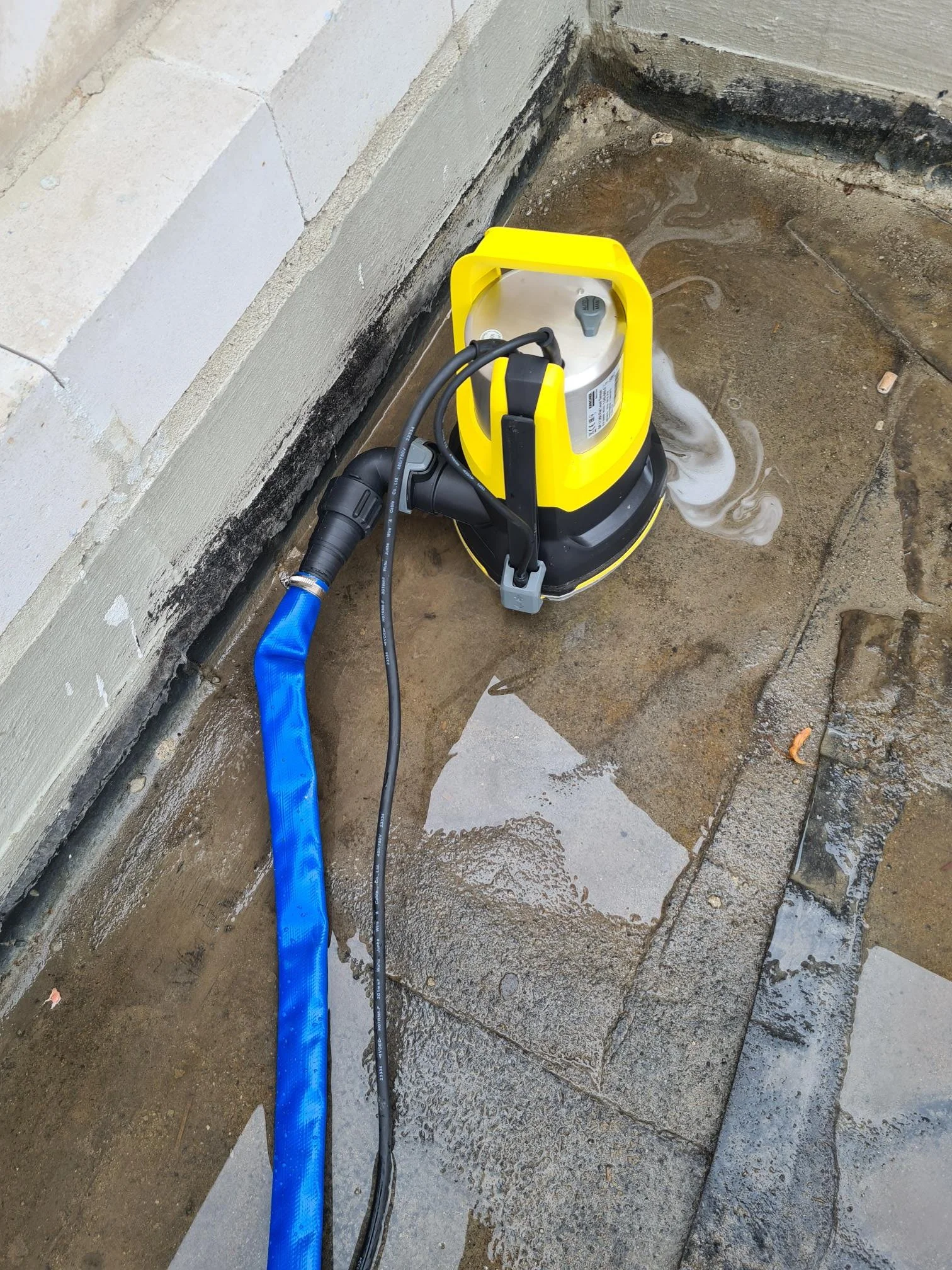

1.9.2026 - Flachsaugpumpe im Test-Einsatz

5.9.2026 - Zwischen-Podeste im Treppenhaus
9.9.2026 - Wand wird nach oben transportiert
9.9.2026 - die Architekten auf der WETGUARD-Schutzfolie

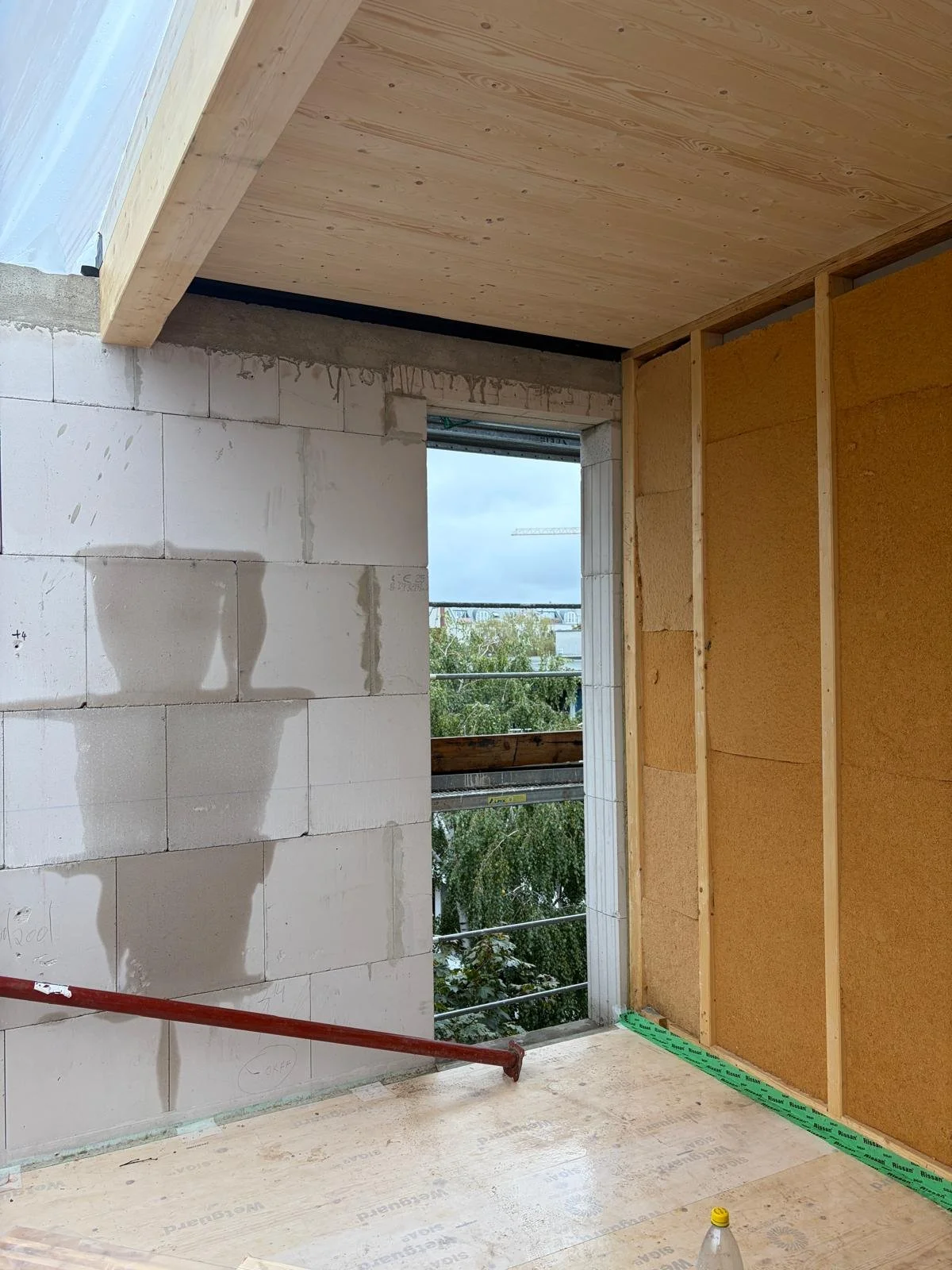

14.9.2026 - erste Räume sind zu erkennen
16.9.2026 - erste Deckenelemente sind montiert
16.9.2026 - Notfall-Treffen zur Bausicherheit (Hr. Lehmann, Hr. Damaske, GF der Abbruch-Firma, Marc (nicht im Bild Romane und Daniel & Hr. Wehrmann zugeschaltet am Telefon)

25.9.2026 - Wohnzimmer WE07 mit Dämm-Material

1.9.2026 - Grundleitungen in erhöhter Brandschutz-Ausführung
1.9.2026 - weitere Grundleitungen

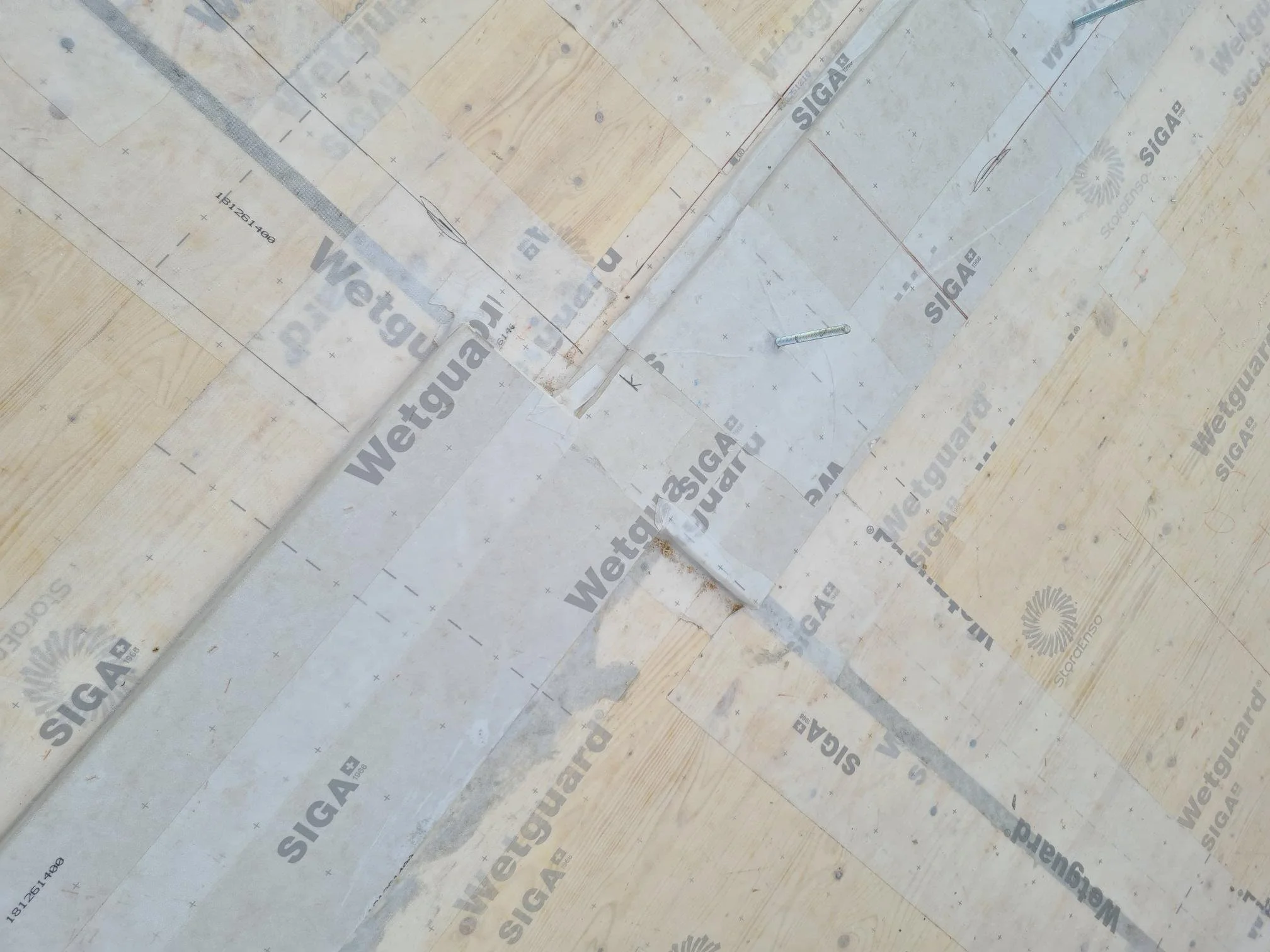

9.9.2026 - Die Folie ermöglicht Witterungsschutz bis die Dächer montiert sind
29.9.2026 - neue Treppenpodeste zwischen 3. OG und Dachgeschoss

1.8.2026 - verladefertige Wandelemente Haus 1

17.2.2026 - Baustellenschild

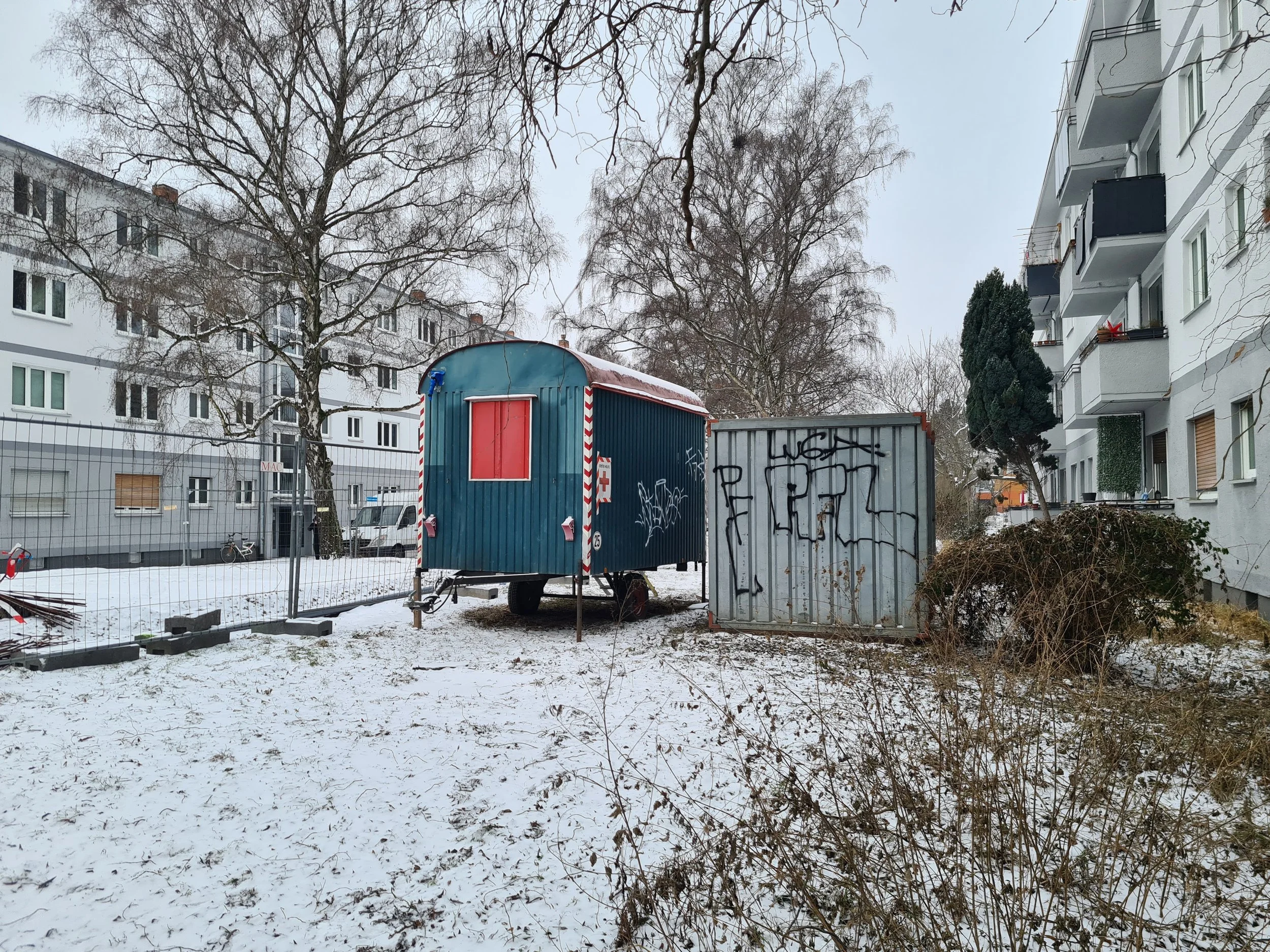

17.2.2026 - Bauwagen von GERICKE
23.2.2026 - was übrig bleibt
2026 - März

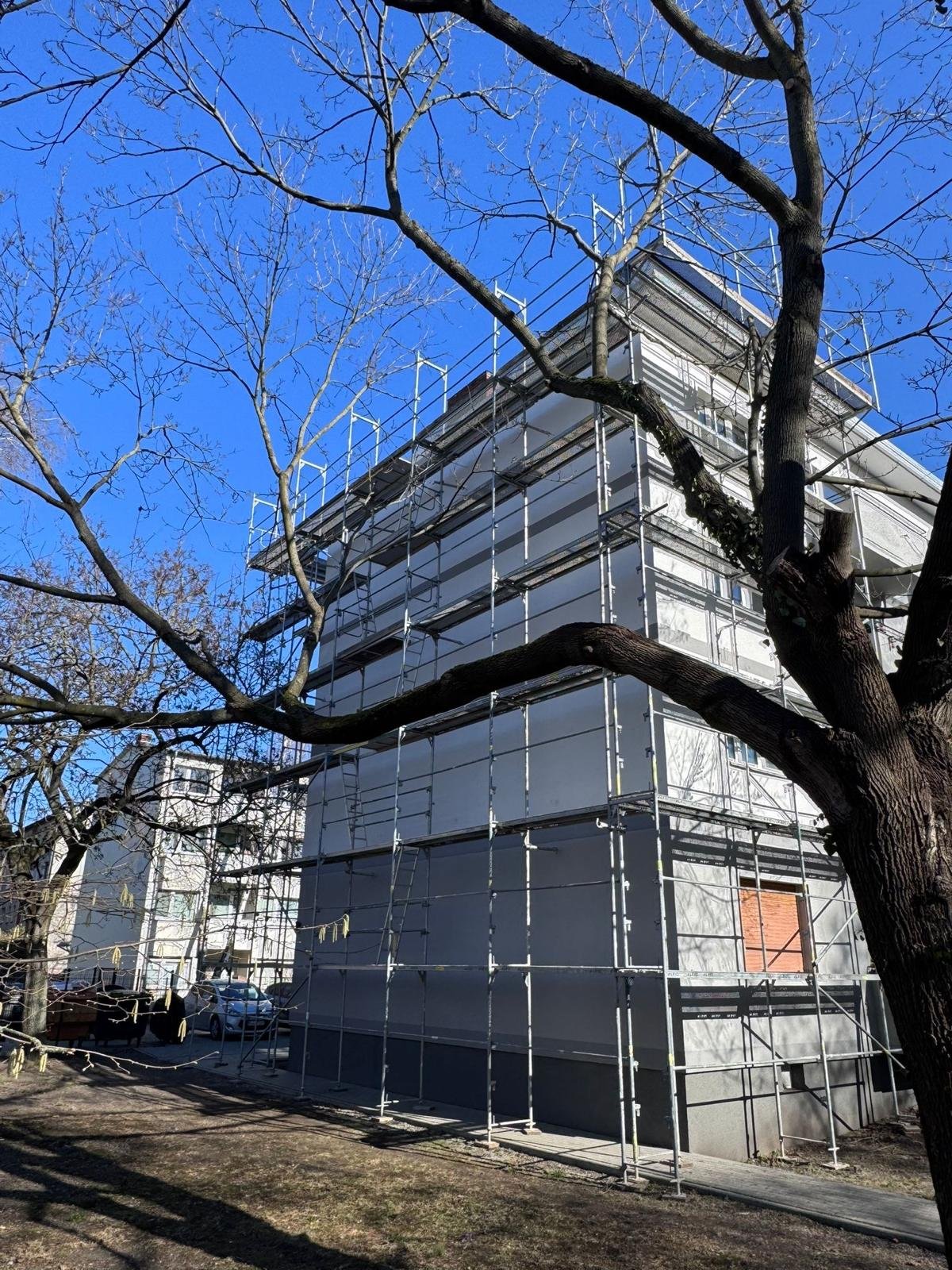

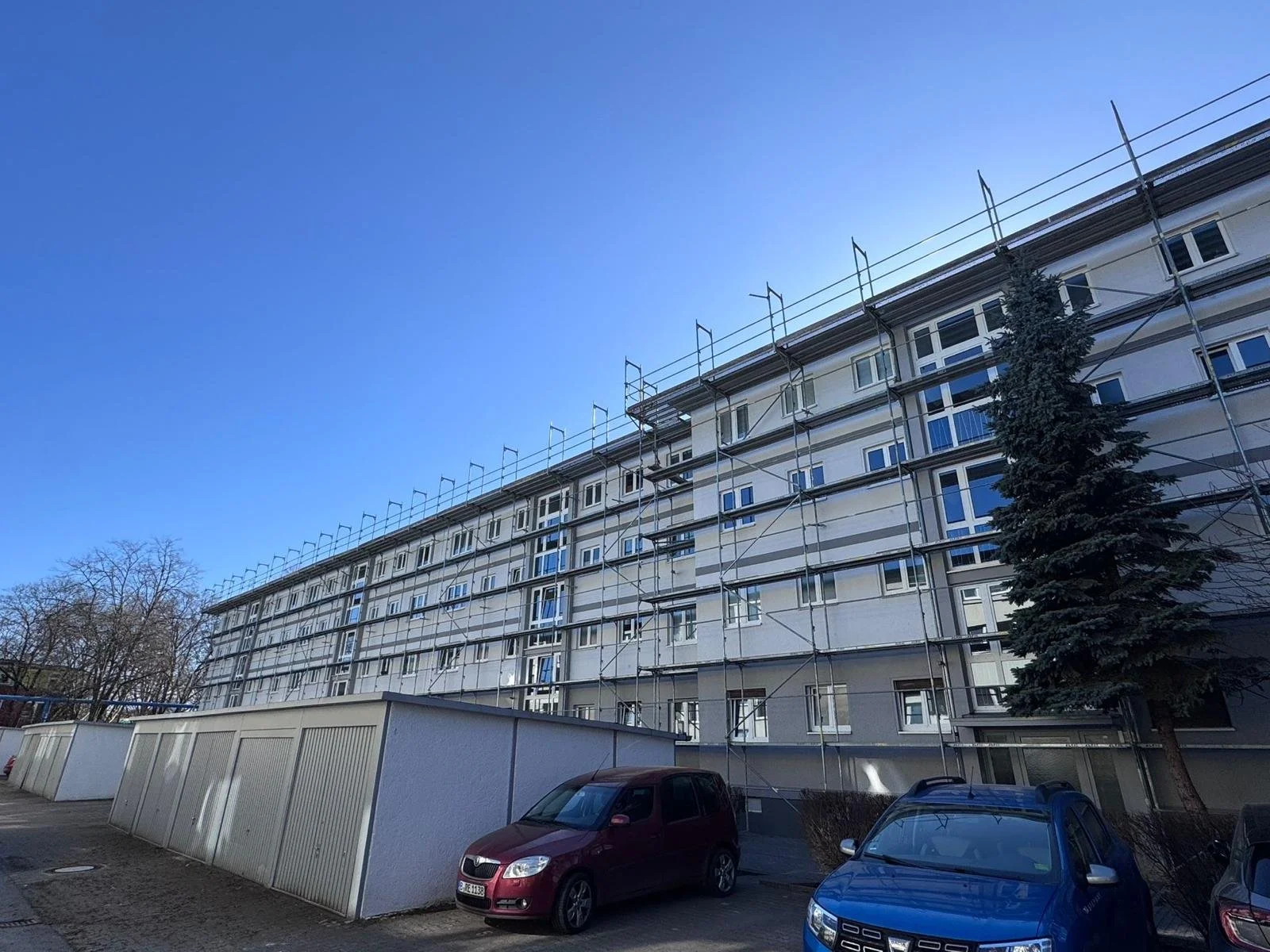

4.3.2026 - Gerüstaufstellung Haus 1 Garagenseite
26.3.2026 - Bauleiterin Susanne Glampe mit Bauleiter Daniel Gärtner
2026 - April
10.4.2026 - alle Nachträge zur Baugenehmigung akzeptiert (Romane ist stolz auf ihr Werk)

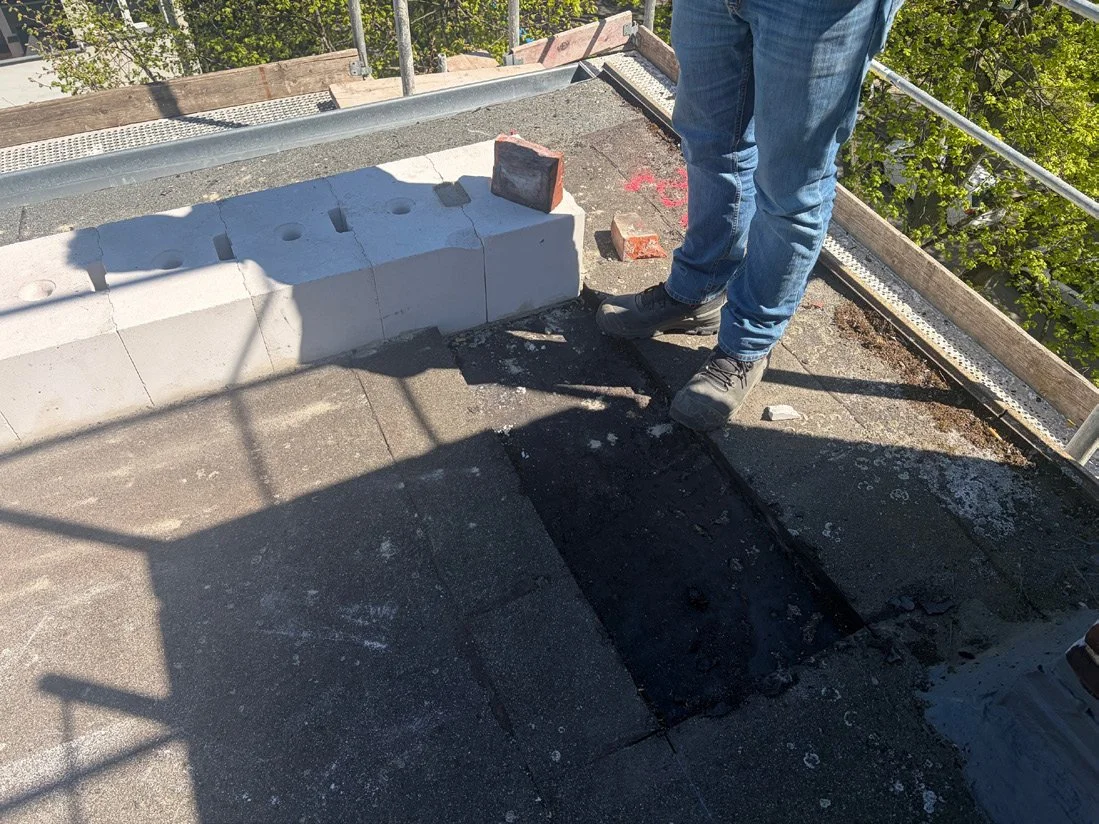

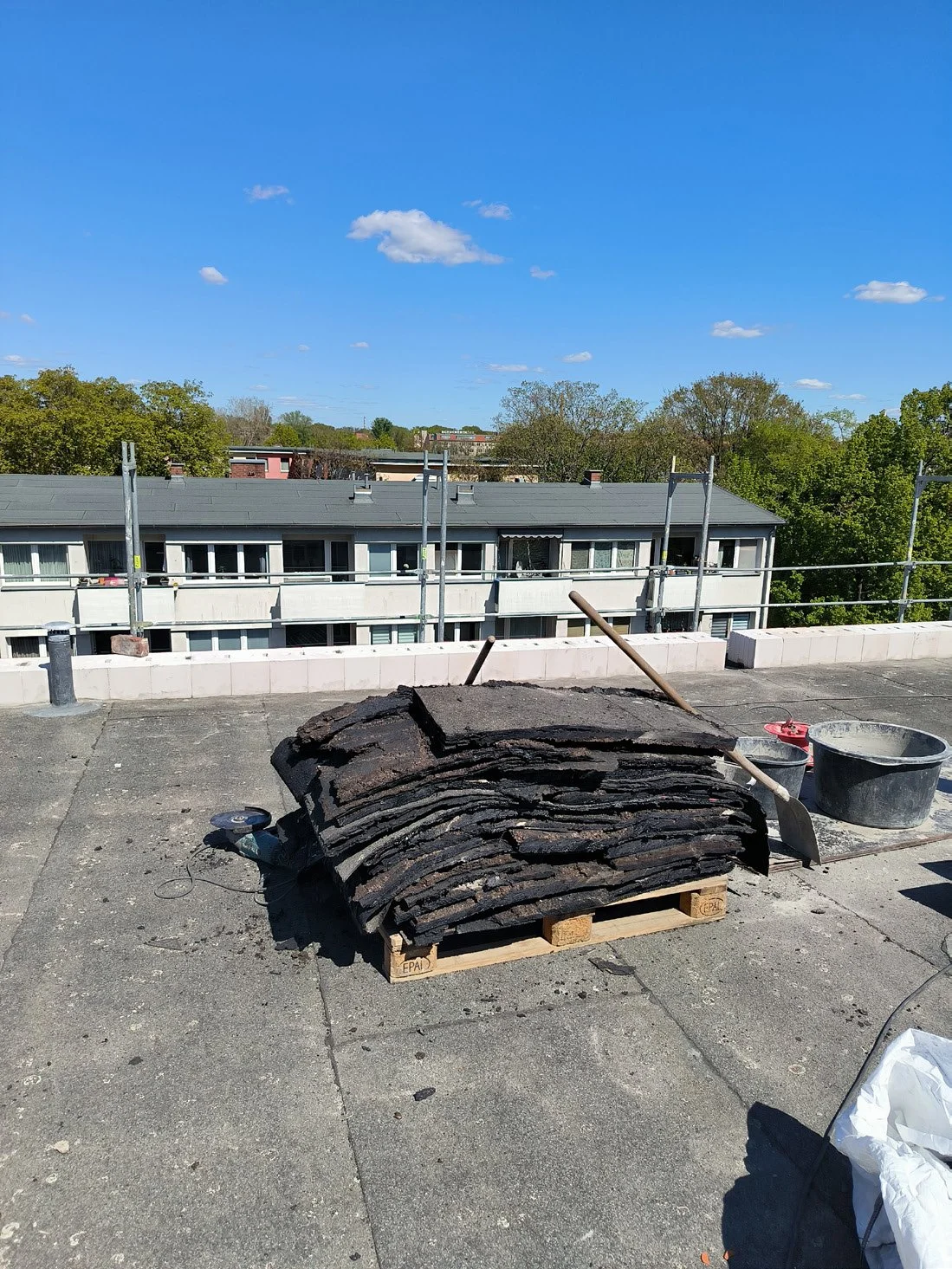

29.4.2026 - sechslagige Bitumenbahnen fertig zur Entsorgung
19.5.2026 - Baugerüst mit Fallsicherung

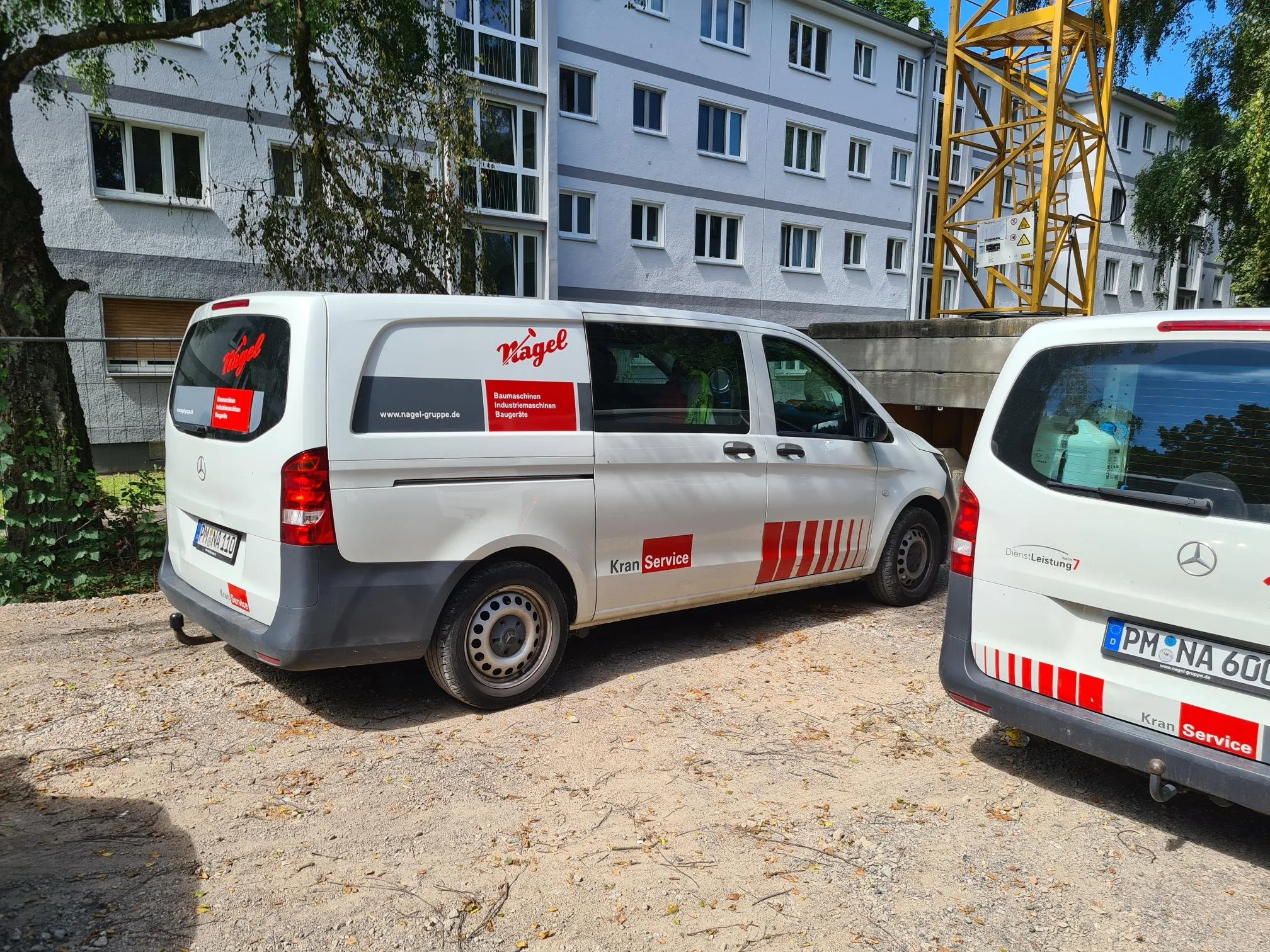

23.6.2026 - Das Kran-Team von NAGEL bei der Endabstimmung
23.6.2026 - Lieferung Steine für den “Ringanker”

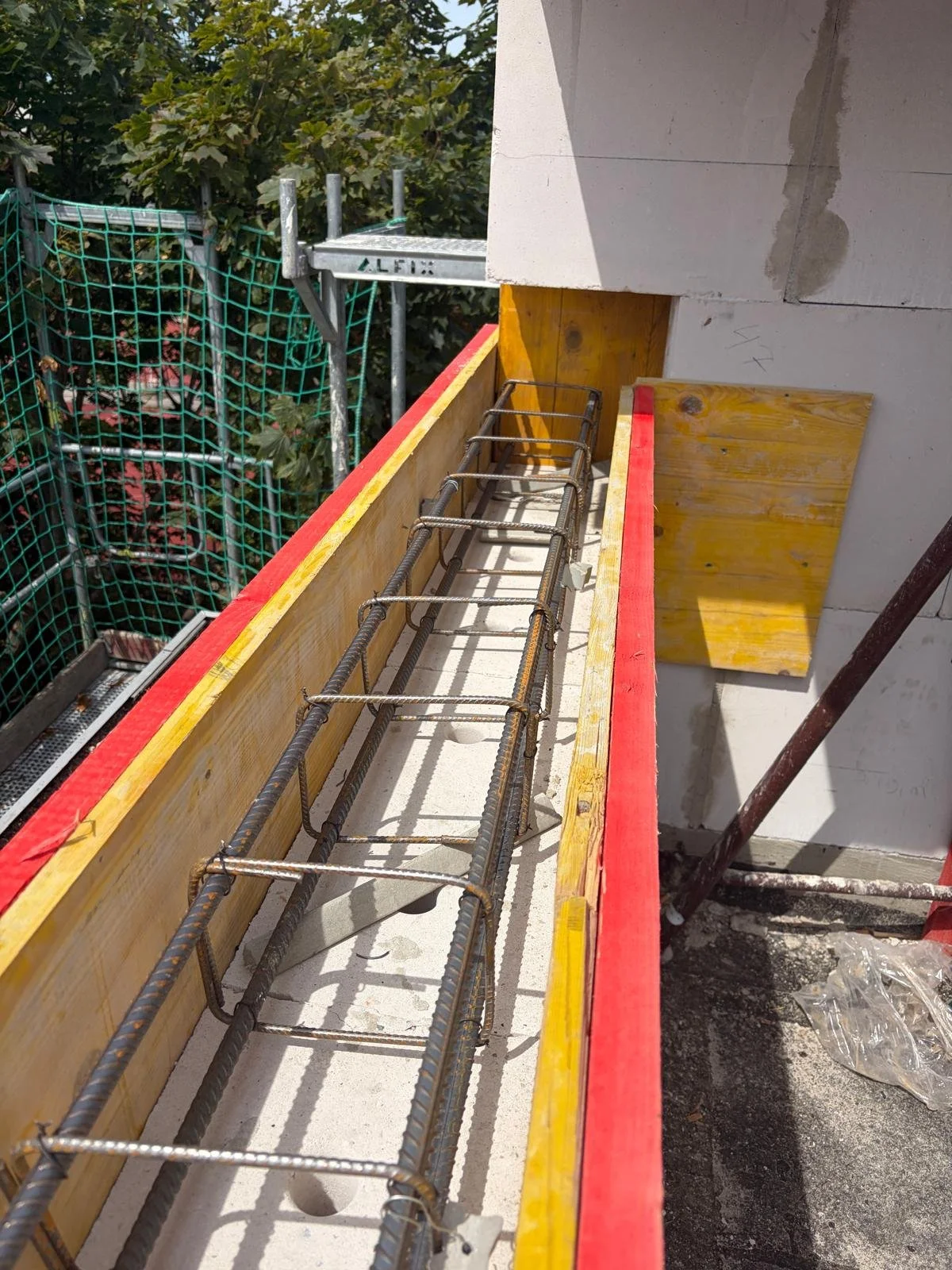

15.7.2026 - Anschluss Altbaudecke und Aufbau
15.7.2026 - Oberkante Drempel-Wand

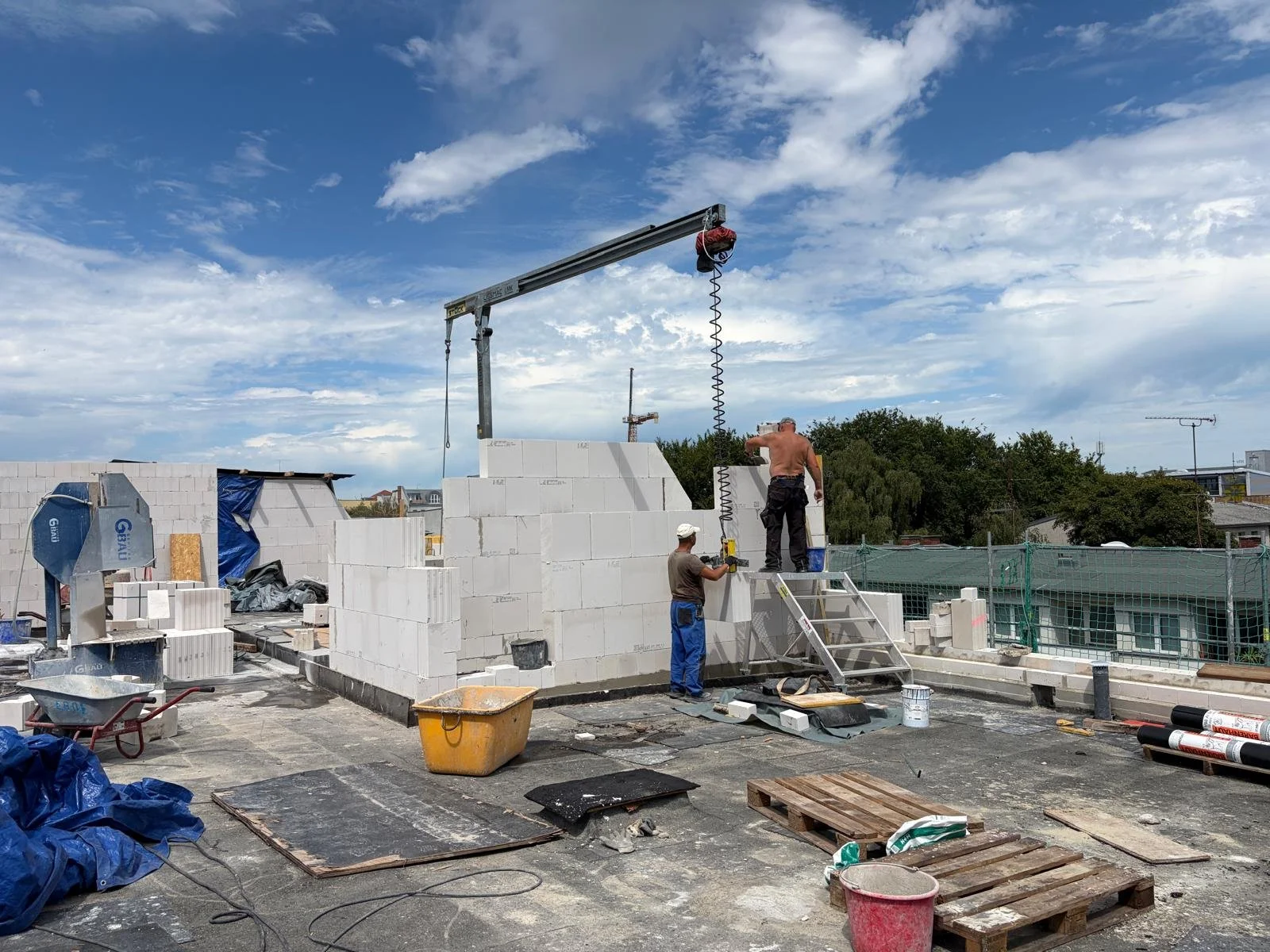

29.7.2026 - Die Maurer bei der Arbeit
30.7.2026 - Aushang Bauschäden
